    高速绿化-施工组织设计.doc

    • 资源ID:995995       资源大小:526.01KB        全文页数:35页
    • 资源格式: DOC        下载积分:10积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要10积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    高速绿化-施工组织设计.doc

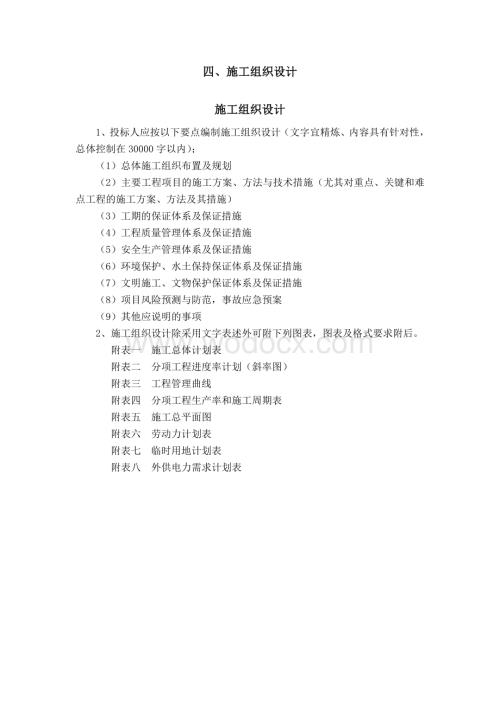

    1、四、施工组织设计施工组织设计1、投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性,总体控制在30000字以内);(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期的保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项2、施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。 附表一 施工总体计划表 附表二 分项工程进

    2、度率计划(斜率图) 附表三 工程管理曲线 附表四 分项工程生产率和施工周期表 附表五 施工总平面图 附表六 劳动力计划表附表七 临时用地计划表附表八 外供电力需求计划表第一章 工程说明一、项目概况廊坊至沧州高速公路是河北省“五纵、六横、七条线”高速公路网络中的“纵2”的重要组成部分,同时也是河北省“十一五”交通发展规划中的重点建设项目。项目的建成将与京港澳高速公路、大广高速公路、京沪高速公路共同构成河北省高速公路网络中南北向的重要快速通道,对国家高速公路网和国道主干线的联网贯通、完善我省路网布局、优化路网结构都具有重要意义。廊沧高速公路沧州市段位于河北省东部,路线总体呈西北-东南走向,路线起于

    3、大城县大木桥村与青县西艾辛庄之间的廊坊沧州界,与廊沧高速公路廊坊段相接, 途经青县、沧州市运河区、沧县,终于沧州市南顾屯村东南侧,与石黄高速公路沧州至黄骅段交叉,路线全长47.545 公里。二、水文与气象本项目区域气候为暖温带半湿润大陆季风气候,四季分明,春季干燥多风,夏季炎热多雨,秋季天高气爽,冬季寒冷干燥。多年平均气温为12.5 度,最高月份(7 月)平均气温为26.5 度,最低月份(1 月)为-3.9 度。极端气温7 月高达43 度,最低为1 月-25 度。平均无霜期为200 天。季节性最大冻土深度60cm。本地区年平均降水量557.6mm,年内分配不均匀,主要表现在冬春干旱少雨,夏秋雨

    4、水集中,全年降水量集中在69 月份,约占多年平均降水量的78.4%。三、地形与地质本项目主要地质问题为盐渍土,盐渍土路段为:K122+822K125+753,长度约为2.931Km。盐渍化程度为弱盐渍土,盐渍土类型为亚氯盐渍土。本工程为廊沧高速公路沧州段绿化工程施工,2011年3月开工建设,工期6个月,管护期为两年。我公司预承揽LCLH2011-03标段:桩号K116+100-K132+330,路线全长16.23公里;为确保本合同段绿化施工的顺利实施,圆满完成业主交给的绿化施工任务,我公司坚持遵守科学、严谨、安全、优质的原则,坚持质量就是生命,责任就是泰山的原则。强化安全质量意识,紧紧依靠科技

    5、进步,以严谨认真的态度、科学的方法、周密的组织,加强施工管理,严格规范作业,文明施工,采取切实有效的措施,按期完成绿化施工任务,争创公路绿化优质工程、样板工程。第二章 总体施工组织布置及规划 我公司组建精干、高效的项目经理部,对技术标准高的重点、难点项目,针对性的组织专业化施工队伍进行施工,并配备足够的专业园林工程师作为绿化技术指导。 发挥公司优势,科学配置性能良好的机械设备,有效的组织机械化快速施工。绿化用车辆证、照和保险等各种上路手续齐全,以保证绿化养护工作正常进行。3天内派项目经理部的主要负责人、管理人员、技术人员进驻工地,与业主接洽的同时,详细勘察、了解施工沿线情况,尽快安排落实施工场

    6、地,开始料场、拌和场、机械停置场的修建工作,并着手水、 电、路三通的准备工作。同时,公司会同项目经理部有关人员按照施工方案中工序的先后,组织相应的机械陆续进入工地。对于各个施工项目进度的确定、每道工序的衔接、物质材料的供应、施工人员和各项工作力量的调配作出精心安排,以保证绿化施工任务能够高质量地如期完成。做到临建工程、电力设施等的修建、架设与施工机械、人员进入现场同步进行。设备人员动员周期均需5天,其中主要工程机械和人员动员周期控制在3天之内。完成各种临建设施需3天,主要便道和施工临时设施建设控制在3天之内。坚持试验先行,信息化施工,以检测控制工序,以工序控制过程,以过程控制整体,推行高标准质

    7、量管理,严密组织、精心施工,重合同守信用,确保优质、高效、如期、安全的完成本合同施工任务。施工组织机构拟为承包本标段工程设立的组织机构以框图方式表示项目经理部 总工程师:质 检负责人:施工一队财务科质安科办公室试验室工程科合同工程师试验工程师安全生产人员安全管理人员计量工程师绿化工程师说明:1、现场组织框图详述:现场施工的主体施工队伍是我单位施工经验丰富的技术人员,施工项目经理部设项目经理1人,技术负责人1人,质检负责人1人,下设办公室、试验室、工程科、质安科、财务科、施工一队,主要负责本合同段工程。主要人员有:项目经理1人,技术负责人1人,质检负责人1人,质检工程师1人,绿化工程师1人,计量

    8、工程师1人,财务负责人1人,实验工程师1人,合同工程师生人,安全生产1人,入场时施工队42人,主要负责施工与安全,并根据工程具体情况随时调整人员与劳力的投入。2、总部与现场管理部门的关系:该项目实行项目经理负责制,项目部在施工进度、质量、资金运用三个方面有决定权;即按照业主和合同条款的要求,全面履行施工合同。项目经理职责是以我单位法人代表委托人身份主持全面工作,对工程质量、安全、工期和成本控制负全责。项目经理部隶属于公司总部,公司总部在技术、资金方面给于全面配合,提供帮助。廊沧高速公路沧州段绿化工程施工根据各主要工程项目及其数量,在保证合同工期的前提下,运用网络管理技术,统筹兼顾,合理安排投入

    9、本工程的各类资源。积极做好准备,尽早进场,尽早展开全面施工。优化施工方案,采用先进技术,攻克难点,快速施工。在保证工程质量、安全的基础上,优化资源配置,发挥机械设备能力,发挥企业综合优势,确保优质、快速、高效地完成施工任务。以组织均衡施工为根本,紧抓施工黄金季节,迅速掀起施工高潮,确保总工期的实现。一、人员到场计划单位:人工种按工程施工阶段投入劳动力情况255075100125150180天管理技术人员15121212121212机械工12121212121212绿化工10353520203515养护工2101525252020电焊工5566632电工5533355壮工252530202025

    10、25二、工程投入的主要机械设备和试验检测设备到场计划设备名称单位数量规格、功率及容量进场时间主要机械设备专用喷洒设备台2签订合同后3天内抽水泵台32.7签订合同后3天内洒水车台3SGZ5141GSS签订合同后3天内发电机组套2TRW-200TH签订合同后3天内电焊机台4BX-160E 签订合同后5天内冲击钻个6JIZ-YB-13A 签订合同后3天内自卸汽车辆4东风签订合同后3天内运输车辆4路进64.68挖掘机台2Hg1.5m3签订合同后3天内履带式推土机台2T-200签订合同后3天内试验检查设备经纬仪台2TDJ2签订合同后3天内水准仪台4ALR26签订合同后3天内全站仪台1OTS238签订合同

    11、后3天内标杆个35M签订合同后3天内混凝土回弹仪台2北京LB型签订合同后3天内检测尺支23m折叠签订合同后3天内第三章 主要工程项目的施工方案、方法与技术措施一、施工方案1、试验准备对场地进行全面考察分析,具体为:土质、水质、气候条件调查、化验分析。具体布置试验所需人力、设备、物资、资金全面到位。全面落实试验驻地建设,试验各工序以及技术要领的学习领会。为顺利开展试验项目奠定基础。2、培养土配制该培养土要求疏松、肥沃、富含腐熟的有机质,相对具有一定的粘结性。并且具有较强的控水能力,吸水性和水份渗透性要强。并要求进行彻底的病虫害处理。培养土配制由复合肥、有机肥(鸡粪、油饼肥)、复叶土、田园土,依1

    12、:2:2:5的比例配制而成,并采用多菌灵和呋喃丹进行病虫害处理。培养土含水量以手撮稍见团,手丢易散为标准,集中堆放3天即可施用。3、养护和管理 养护管理分为连续性养护和自然式养护两个阶段,养护具体包括浇水、施肥、整苗、修剪、病虫防治。(1)浇水。在连续性养护阶段,平均23天喷灌一次。并且,结合生长状况,一般养护4060天时需进行叶面追肥,通常结合浇水,以N、K肥为主,常用浓度为2。在浇水时,应注意保护坡面,不可大水高压猛冲猛浇,造成水份浪费和坡面损坏。一般养护在90天或待草本生长成团,孔口基本覆盖时,就应适当控水,促其根系向深土层伸展,提高抗寒抗旱性。(2)施肥 根据植物的生长需要,定期施肥,

    13、但对树木施肥每年不得少于2次,草坪、地被等应采用薄肥勤施的方法,经常性施肥。 施肥量应根据树种、树龄、生长期和肥源以及土壤理化性状等条件而定。树木青壮年期欲扩大树冠及观花、观果植物,应适当增加施肥量。 (3)整苗修剪 乔木类:主要修除徒长枝、病虫枝、交叉枝、并生枝、下垂枝、扭伤枝以及枯枝和烂头。 灌木类:灌木修剪应使枝叶茂繁,分布匀称;花灌木修剪,要有利于促进短枝和花芽形成,修剪应遵循“先上后下,先内后外,去弱留强,去老留新”的原则进行。对于中央隔离带的树木修剪,应保证树木防眩所需的高度和形状。 绿篱类:绿篱修剪,应促其分枝,保持全株枝叶丰满;也可作整形修剪,特殊造型绿篱应逐步修剪成形。 地被

    14、、攀援类:地被、攀援植物修剪应促进枝分,加速覆盖和攀缠的功能;对多年生的攀缘植物要定期翻蔓,清除枯枝,疏删老弱的藤蔓。 修剪时,切口都必须靠节,剪口应在剪口芽的反侧呈45倾斜;剪口要平整,应涂抹园林用的防腐剂。对过于粗壮的大枝应采取分段截枝法,防扯裂,操作时必须保证安全。 休眠期修剪以整形为主,可稍重剪;生长期修剪以调整树势为主,宜轻剪。有伤流的树种应在夏、秋两季修剪。 (3)结合植被生长状况,做好病虫害防治工作。如:青虫、蚜虫、立枯病、腐烂病等病虫害,一般选用功夫+乐果+多菌灵,一般浓度为1500倍为宜。二、工艺流程1、清理现场将绿化场地内的生活垃圾及建筑垃圾清理干净,然后将其深翻,严整达到

    15、适合树木栽植的标准。2、定点、放线(1)定点放线:利用平板仪或网格法,根据图纸的比例要求定出植物群落和单株种植的位置,利用标桩做出标记,写明树种及树坑规格,树群要用白灰撒出范围线,范围线内钉上木桩,写明树种、数量、坑的规格,然后用目测法量出单株植点。定点放线要注意以下几点:树种、数量、位置要与设计图纸相符。树丛配置要自然,要按照树丛的组织配合原则定点,切忌呆板,避免排队或等距离栽植。 (2)检查验收:定点放线完成后,进行检查验收,要求做到准确无误。 3、刨坑刨坑的质量,对植株以后的生长发育有很大的影响,应根据各种不同规格的苗木及土球的大小,土质情况来确定坑的大小,刨坑刨槽位置要准确,要直上直下

    16、成桶形,不得上大下小或上小下大,以免造成窝根或填土不实。保证栽植时根系舒展以利成活。坑径一般可比植物的根系或土球直径大0.2O.3m,具体规定如表704-1、表704-2、表704-3所示。 挖坑时,表土与底土应分开堆放,由于表面土有机质含量较高,植树填土时应先填入坑底, 底土填于上部和用于围堰。如遇土质过黏、过硬或含有有害物质如石灰、沥青等,则应适当加大坑径。清除有害垃圾,换上好土。 表704-1乔木干径mm3050507070100灌木高度m1.21.51.51.81.82.02.02.5常绿树高度m1.01.21.21.51.52.02.02.52.53.03.03.5坑径mO.5O.3

    17、O.6O.40.7O.50.80.61.0O.71.20.8 绿篱高度与相对应的坑槽规格 表704-2绿篱高度m1.01.21.21.51.52.0单行m(槽:宽深)0.50.30.60.40.7O.4双行m(槽:宽深)0.3O.41.00.41.20.5 花灌木类种植穴规格(单位:m) 表704-3冠径种植穴深度种植穴直径2.00.7O.90.91.11.00.60.70.70.9(2)刨坑的操作 a.刨坑时应以所定位置为中心,按规定坑径划一圆圈作为刨坑的范围。 b.挖坑时应把表土与底土分别置放,不同的土质亦应分开堆放。堆放位置以不影响栽植为宜。刨坑到规定深度后在坑底垫底土。 c.挖坑的坑壁

    18、要随挖随修使其成直上直下形状,不要成锅底形。 d.刨坑时如发现地下管道、电缆等地下设施应停止操作,并及时向监理人报告,请示处理办法。 e.在斜坡处挖坑应先做成一平台,平台大小应以坑径最低规格为依据,作成后在平台上再挖坑。 f.在土层干燥地区应于种植前浸穴。g.挖穴、槽后,应施人腐熟的有机肥作为基肥。4、苗木准备(1)选好苗木;所有植物应考虑公路沿线地区特点,选择适合于当地气候条件易于生长的、并有丰满干枝体系和茁壮的根系。植物应无缺损树节、擦破树皮、受风冻伤害或其他损伤,植物外观应显示出正常健康状态,能承受上部及根部适当的修剪。无特殊规定或图纸标明,所有植物应在苗圃采集。乔木应具有挺直的树干,良

    19、好发育的枝杈,根据其自然习性对称生长。(2)苗木质量的好坏是影响成活的重要因素之一,为提高栽植成活率和以后的效果,移植前必须对苗木进行严格的选择。选苗时除根据设计所提出的苗木规格、树形等特殊要求外,还要注意选择根系发达,生长健壮、无病虫害和树形端正的苗木。 (3)如果苗木生长地的土壤过于干燥,应提前数天灌水;反之,土质过湿时应提前设法排水,以利掘苗时的操作。5、运苗 苗木的运输与假植的质量,也是影响植树成活的重要环节,实践证明“随运随栽”对植树成活最有保障。 (1)装车前的检验,运苗装车前,须仔细核对苗木的种类与品种、规格、质量等:不合规格要求,应向苗圃方面提出予以更换。 (2)装运带土球苗

    20、a、2米以下的茼木可以立装;2米以上的荫木必须斜放或平放。上球朝前树梢朝后,并用木架将村冠架稳。 b、土球直径大小20厘米的苗木只装一层:小土球可以码放23层土球之间必颈码放紧密,以防摇晃。 c、土球上不准站人或放置重物。 6、运输途中押运人员要和司机配合好,经常检查苫布是否掀起,短途运苗,中途不要休息。长途行车,必要适应撒水淋湿树根,休息适应选择盟凉处停车,防止风吹日晒。在运出植物前,应由园艺人员按起苗、调运等技术要求负责将植物挖出、包扎、打捆,以备运输;任何时候,植物根系应保持潮湿、防冻、防止过热。落叶树在裸根情况下运输时,必须将根部包涂黏土浆,使根的全部带有泥土,然后包装在稻草袋内。所有

    21、常青树及灌木的根部,均应连同掘出的土球用草袋包装。运到工地及种植前,这些土球应结实,草包应完好,树冠应仔细捆扎以防止枝杈折断。 植物以单株、成捆、大包或容器内装有一株或多株植物运到工地时,均应分别系有清楚的标签,标明植物名称、尺寸、树龄或其他详细资料,这对鉴别植物是否符合规定是必要的。当不能对各单株植物分别标明时,标签内应说明成捆、成包以及容器内的各种规格植物的数量。 7、卸车卸车时要爱护苗木,轻拿轻放。裸根苗要顺序拿放,不准乱抽,更不能整车推卸,带土球卸车时,不得提拉树干,而应双手抱土球轻轻放下。较大的土球卸车时,可用一块结实的长木板,从车厢上斜放到地上,将土球推倒再木板上,顺势慢慢滑下,绝

    22、不可滚动土球。8、储存和保护 (1)运到工地后一天内种不完的植物,应存放在阴凉潮湿处,以防日晒风吹,或暂进行假植。 (2)裸根树种应将包打开,放在沟内,根部暂盖壅土,并保持湿润。 (3)带有土球及草袋包装的植物,应用土、稻草或其他适当材料加以保护,并保持土、稻草等潮湿,以防根系干燥。 9、移栽树木的修剪 (1)修剪的目的 保持水分代谢的平衡 移植树木,不可避免的要损伤一些树根,为使新植苗木迅速成活和恢复生长,必须对地上部分适当剪去一些枝叶,以减少水分蒸腾,保持水分代谢的平衡。 培养树型:修剪还要注意能使树木长成预想的形态,以符合设计要求。 减少伤害:剪除带病虫枝条,可以减少病虫危害。另外疏去一

    23、些枝条,可减轻树冠重量,对防止树木倒伏也友一定作用。这对春季多风沙的地区绿化植树尤为重要。 (2)修剪的原则。树木的修剪,一般遵循原树的基本特点,不可违反其自然生长规律。 落叶乔木 凡具有明显中央领导干的树种,应尽量保护或保持中央领导枝的优势。 中心干不明显的树种,应选择比较直立的枝条代替领导枝直立生长,但必须通过修剪控制鱼直立枝竞争的侧生枝。并应合理确定分枝高度,一般要求2-25m以上。 灌木一般两种方法,一为疏枝,即将枝条于着生基部剪除;另一位短截,剪去枝条先端的一部分。 对灌木进行短截修剪,树冠一般应保持内高外低,成半圆型。 对灌木进行疏枝修剪,应外密内稀,以利通风透光。 根蘖发达的丛生

    24、树种,应多疏剪老枝,使其不断更新、旺盛生长。常绿树一般不剪。10、铺种和栽植(1)铺种草种应选择适合于当地气候条件、易于生长的草种。 草皮应具有耐旱、耐涝、容易生长、蔓面大、根部发达、茎低矮强壮和多年生长的特性。 铺栽草坪用的草块及草卷应规格一致,边缘平直,基本无杂草。草块土层厚度为3050mm,草卷土层厚度宜为1030mm。 播种用的草坪、草花、地被植物种子均应注明品种、品系、产地、生产单位、采收年份、纯净度及发芽率,不得有病虫害。自外地引进种子应有检疫合格证。发芽率达90以上的方可使用。 (2)栽植 修剪工作对高大乔木应在散苗前后进行,即在栽植前进行,高度3m以下无明显主尖的乔木和灌木为了

    25、保证栽后高矮一致、整齐美观,可在栽植后修剪,疏剪的剪口应与树干平齐不留枯橛以免影响愈合;短截时注意留外芽,剪口距芽位置要合适,一般离芽lOmm左右,剪口应稍斜成马蹄形;修剪20mm以上的大枝剪口应涂防腐剂,可促进愈合和防止病虫雨水侵害。 散苗、散露根苗应掌握随掘随运随散苗、随栽植,尽量缩短根部暴露时间以利成活。散苗时要轻拿轻放,行道树散苗要顺路的方向放树苗,不得横放路上影响交通;散带土球树木,要注意保护土球完整,搬运土球时不得只搬树干,尽量少滚动土球。 栽植前对露根苗的根系要进行修剪,将断根、劈裂根,感染病虫害根,过长的根剪去,剪口要平滑,带土球苗和灌木应将围拢树冠的草绳剪断。 栽植前应检查坑

    26、的大小,深度是否与根系、土球规格标准要求的坑径一致,不符时应修整。 栽树时不得歪斜,要保持树木上下垂直,有树弯时应掌握树尖与根部在一垂直线上,行道树的树弯应在顺路的方向,与路平行。 应由有经验工人,按照正常做法,进行种植和回填土,植物应垂直地栽好,比在苗圃的种植深度加深2030mm。种植前的乔木和灌木应经监理人检查认可。 对裸根植物,先将表土放在坑底,其松散厚度约150mm,随即撒布适量(视表土性质而定)有机肥,在肥料上覆盖50至l00mm回填土层,使根系不接触肥料。随后将裸根植物放在树坑中央,以自然形态散开根系,所有折断或损坏的根系,应予截去,促使根部生长良好。 在树坑四周及其上回填土后捣固

    27、并适当压紧,当回填到根系一半深度时,将植物稍提起,随即再按每层厚150ram回填土并压实。植物四周应由土围成与树坑大小相同的浅盆形凹穴(浅土盆)的蓄水池,深约150mm。 栽行道、行列树必须横平竖直,栽植时可每隔10或20株按规定位置准确的栽上一株作为前后植树对齐的依据,然后再分别栽植。 根部带有土球的植物,须先量好坑的深度与土球高度是否一致,如有差别应及时挖深或填土,绝不可盲目入坑,造成来回搬支土球。土球入坑后应先在土球底部四周垫少量土,将土球固定,注意使树干直立。然后将包装材料剪开,并尽量取出(易腐烂之包装物可以不取)。随即填入好的表土至坑的一半,用木棍于土球四周夯实,在继续用土填满穴(坑

    28、)并夯实,注意夯实时不要砸碎土球,最后围堰。回填土随即填在植物土球周围并捣实。土球上部的麻(草)袋应割开并移去,将土球上部的土松开并摊平,然后将其余回填土填下,还应做好浅土盆的蓄水池。 栽植较大规格的常绿树和高大乔木时应在栽植同时埋上支柱,支柱应埋深在0.3m以下,支柱要捆牢,并注意不要使支柱与树干直接接触以免磨伤树皮。立支柱方向应在下风口。 对于在中央分隔带栽植起防眩作用的树木,其高度和株距应符合图纸要求,如图纸无规定,则树高宜1.60m,株距宜2.0m。栽苗的注意事项和要求: a、平面位置和高度必须符合设计规定。 b、树身上下垂直。如果树干弯曲,其弯曲度应朝向当地主风方向。 c、栽植深度:

    29、裸根乔木苗,应较原根颈土痕深510厘米;灌木应与原土痕齐:带土球苗木比土球顶部深2.3厘米。 d、灌水堰筑完后,将捆绕树冠的绳解开取下,使枝条舒展。 11、栽植的养护管理 (1)立支柱较大苗木为了防止被风吹倒,应立支柱支撑。 (2)灌水:莆木栽好的,无雨开掘在24小时之内,必须灌上第一遍水,水要浇透,使土壤充分吸收水分,有利于土壤了根系紧密结合。这样才有利于成活。 (3)施肥为提高土壤肥力,最好施一些优质的有机肥做基肥通过施肥,供给园林植物生养,夏季也可结合根除基肥外,一般新栽树木每年可施肥一至二次,春秋季可进行。 (4)病虫害的防治 为防治地下害虫,保护草木,可于施肥的同时,每施以适量农药,

    30、必须注意撒施均匀,避免药粉成团块状,影响地被和色块。植物生长发育是在错综复杂的生态条件下进行的。病虫害的侵袭是植物生长的大敌,在病虫害防治上需要贯彻“预防为主,综合防治”的原则,充分利用植物的多样化来保护和增殖天敌,抑制病虫害。要加强病虫害的调整测报,防患于未然,一旦发生,要治早、治小、治了,选择最佳防治期防治,以节约资金和人力,有效的控制病虫害的发生与蔓延,保证植物健康生长,巩固和提高绿化效果。 (5)看管、巡查为了保护树木,免遭认为的其他的破坏,设置看管巡查人员,看护绿地,保护树木,发现问题是反映处理。第四章 工期的保证体系及保证措施一、工期的保证体系建立、健全调度指挥系统内部承包机制、加

    31、大产值所占比重工期责任制度工程例会制度杜绝返工和安全事故突出重点、日清月结做好物资供应和后勤保证编制科学合理的施工组织计划协调好各方关系创造良好施工环境加强思想教育、提高合同工期意识各级领导层层负责、分片包干制 度 保 证工 作 保 证组 织 保 证工 期 保 证 体 系二、工期保证措施确保工期措施:各分项工程的施工进度严格按照工程进度计划的安排进行施工,对施工的全过程进行经常检查、对照、分析,及时发现实施中的偏差,采取有效措施,调整进度计划,排除干扰,确保工程在合同规定的工期内完成。1、组织保证措施(1)组建“精干、高效”的项目经理部,公司授权项目经理全权代表本公司组织、管理本工程实施。在本

    32、工程范围内不论是组织人事,还是物质资金、机械设备和作业队伍的调配,项目经理均具有高度的指挥和调整权,从组织上确保项目经理的权威性和畅通性。(2)选派组织能力强、施工经验丰富、年富力强的同志担任各级生产组织机构及主要部门的负责人,确保各项工作有条不紊地开展。(3)加强对全体参战人员的思想动员和教育,树立一个“干”字,立足一个“抢”字,确保一个“好”字,好中求省,好中求快。树立时间就是效益,进度就是信誉的思想。(4)坚持“围绕重点,兼顾一般”的原则均衡组织生产。加强重点工程的管理、技术和施工力量,保证机械设备正常使用,同时在整个工期范围内合理地安排和组织其他项目的实施。2、制度保证措施(1)建立健

    33、全工期保证岗位责任制,层层签订工期包保责任状。(2)加强和完善计划的考核兑现落实制度,编制周密、详尽的施工生产计划,实行每周评比、考核的生产计划考核制度,将施工队伍的工资直接与质量、进度挂钩。(3)完善奖惩制度,落实好按劳分配的原则。根据工程各项目的具体情况实行不同形式的计件工资、计时工资、承包工资,充分发挥施工人员积极性和主动性,提前工期有奖,延误工期受罚。(4)在各项目之间开展“劳动竞赛”,每半年评比一次,对优胜者颁发竞赛活动的“流动红旗”和在经济上予以表彰。3、技术保证措施(1)以施工图设计和本施工组织设计为依据,根据现场实际情况和业主的安排,进一步优化和及时编制实施性施工组织设计,落实

    34、重点工程及关键技术项目的施工方案,科学、合理地调配各种生产资源。(2)在施工过程中,及时详尽地组织技术交底,阐明设计意图,细化或示范工艺操作流程;在现场广泛开展技术革新和科研工作。(3)建立从经理部到各作业队的生产调度指挥系统,实行微机动态网络管理。全面及时掌握并处理影响施工进度的各种问题,对工程交叉和施工干扰加强指挥与协调,对重大关键问题超前研究,制定措施,及时配置或调整人、财、物、机,保证工程的连续性和均衡性。(4)根据项目全过程的施工进度计划,编制分阶段和每周施工进度计划,及时找出和发现关键工序的转化,分析原因。确定阶段工作的重点,使项目始终处于受控状态。4、设备物资保证措施(1)抓关键

    35、、保重点,加强宏观控制,重点工程重点突击。针对本工程的特点,从设备配备上和队伍的选择上,都要严格挑选。在人员、资金、物资、机械上优先保证,作到尽快完成施工任务。(2)作好设备的选型及配件供应工作,设备的选型力求实用、高效、耐用的原则,防止待机误工,在施工中要备足易损件,做到随坏随修。(3)调动足够的机械设备,保证工程施工进度的需要。(4)抓好材料的采购、储备和供应工作,确保进度和满足季节性施工需要,同时合理安排施工顺序,坚决杜绝返工和窝工现象的出现。5、人员安排保证措施人员安排是对项目管理人员及劳动力实施有效的选派和管理,即作好施工管理人员及劳动力的计划、决策、组织、指 挥、监督、协调等项的工

    36、作,达到最有效、最合理组织劳动力,以确保工期、质量、安全目标的实现。 (1)人员素质:为全面达到本工程的质量、进度、文明施工等管理目标,对工程施工管理人员的项目管理水平以及操作工人的技术水平、熟练程度要求较高。为此,需要选用素质较高、有类似工 程施工经验的项目管理人员及劳动力,并通过进场前短期的培 训不断提高施工人员的综合素质。 (2)人员数量:根据工程的规模、施工技术特性及施工工期要求,按比例配备一定数量的施工管理人员及劳动力,即避免窝工,又不出现缺人现象,使得现有劳动力得以充分利用。6、后勤保证措施(1)随时与气象部门取得联系,掌握好天气预报。尽量避免灾害天气对施工造成影响。(2)搞好路地

    37、关系,加强与当地政府和人民群众的联系,取得对我们的理解和支持,搞好征地拆迁工作,不留后遗症。并在交通干扰、车辆通行等方面,采取有效措施,为工程开工和施工创造一个良好的外部环境,保证施工顺利进行。(3) 搞好后勤保障工作,做好物资、机具零配件的采购供应,加强现场生活、卫生、治安管理,使参战职工消除后顾之忧。7、经济保证措施:保证资金正常供应;确保施工安全和施工资源正常供应。8、合同保证措施:全面履行工程责任合同,严格控制施工质量。第五章 工程质量管理体系及保证措施一、工程质量管理体系根据本工程特点及上述质量目标,我公司采用了ISO9001质量认证体系,成立以由公司技术负责人统一领导,项目经理负责

    38、,项目施工员、项目质检员具体实施,业主监理监督,公司技术质量、材料设备和经营管理等部门配合监督检查的质量保证体系,为保证工程质量提供了可靠的组织保证,明确质量职责落实责任制,强化项目的质量管理工作。(1)建立健全质量管理责任制。项目经理的责任范围:负责整个工程的统一指挥、工程的进度、工程质量、工期、工程费用的支出及工程交验等工程施工中的具体事务。技术总工责任范围:负责工程的一切技术问题,包括工程选材、工程施工、工程验收中的一切技术性问题。质量员的责任范围:负责工程的质量保证,包括工程的苗木、草种的质量检验、绿化地的质量检验、绿化工程施工的质量检验、工程验收等内容。各施工班组长的责任范围:负责绿

    39、化工程的具体施工,包括绿化工程的选苗、整地、施工、维护等各个施工程序的内容。财务负责人的责任范围:负责工程的一切财务支出、回收等具体事物,包括苗木、工资等工程款的支付计划及工程的预算、决算、审计、回款等回收事项。 使每个项目每人都有明确的责任,形成严格的质量管理体系。组织进行工序质量自检、互检和上下工序交接检查,经常开展质量动态分析,针对质量通病和薄弱环节采取有效的技术措施。项目主管在下达施工任务时,进行技术交底、质量交底,认真执行质量奖惩制度,发动和组织质量竞赛。(2)建立健全各项规章制度。技术交底制度:工程项目负责人向主管人员及工程技术人员进行质量交底,操作部位、关键工序质量要求、掌握要点

    40、、注意事项要讲清楚。同时,通过有关人员向全体施工人员详细说明,使人人都明确质量要求和规范。实行材料、苗木检验制度:按照国家颁布技术标准规范、规程和设计要求,对材料、苗木进行检验验收。不合格材料苗木坚决不用,对于已进场的要限期清除。工程质量检查验收制度:为了保证工程质量,建立“三检”与“专检”相结合的全面质量检验制度。在施工过程中,对每道工序、每个部分、分项,按照质量检验评定标准逐项检查验收,对于隐蔽工程,检查后办理隐检签字手续,列入工程档案。对于不符合质量要求的要认真处理,未经检验合格不得进入下道工序。建立现场施工档案:从施工准备开始,直到交工为止,整个施工过程中,要强化技术资料的取证、记录和

    41、收集整理工作,各项资料真实,不得损坏和遗失,保证交工有完整的技术资料。二、工程质量保证措施1、加强材料管理。建立材料、设备的采购、运转、交接检查制度,把住质量关口,对于质量低劣和不合格产品不准进入施工工地,班组和施工人员有权拒绝使用。2、绿化苗木的质量保障。绿化苗木是本工程出效果的关键性材料,在选购时,要按照设计要求和整体布局的需要,选择分枝合理、树冠丰满、长势优良、无病虫害的苗木。乔木不但要选择合适的胸径,还要考虑树木的整体高度和枝下高度,只要这样才能形成良好景观。由于季节原因,选择时在保证质量的前提下,尽量选本地苗木。草种要选择优质草种,草坪要选择无病虫害、长势优良的草坪分栽。3、整理绿化

    42、用地的质量。按照施工现场的地势地貌情况,按设计要求,首先要控制好坡度,以利于干旱浇水和雨天排水的需要。其次要更换优质土,并且施入一定量的有机肥料和复合型无机肥料。整地细腻并且要进行压实处理,以防将来出现不均匀沉降,影响景观。4、苗木移植过程中的质量保证。本绿化正处在春旱季节,稍不注意就会给植物成活带来困难,因此移植质量是树木成活和景观效果的关键。移植时尽量选择阴天或雨前进行,乔木苗木土球应大于胸径15倍。灌木要沾浆、包根,包装技术要符合规程要求,在移植运输过程中要采取叶面喷水或适当覆盖,防止水分过度蒸腾,影响成活。草坪播种要均匀,分栽草坪疏密适当。5、绿化养护的质量保证。对于新移植的乔木或灌木

    43、,前期每天喷6-10次水,后期4-6次水,必要时还要搭遮阳网进行养护。同时喷洒适量的化学药品,减少植物内的水分蒸腾,尽量少疏枝叶,使树冠丰满。对草坪要适时浇水和进行叶面追肥,促使形成良好景观。6、加强各工序之间的配合与衔接。按照整体布局、工序之间及时穿插,施工相互配合,加强预设埋检查记录,防止遗漏差错,做好工种之间的衔接工作。7、做好成品保护工程。由于各工序之间交叉施工,因此要教育职工做好成品保护工作,不损坏他人的劳动成果,同时实行成品隔离和专人看护相结合的措施,防止损坏,影响效果。8、进行质量教育,提高施工人员尤其是一线人员对质量的重视,形成人人讲质量,人人按质量要求操作的风气。9、建立激励

    44、机制,对工程实地优质优奖、劣质重罚,质量一票否决办法,调动施工人员提高质量的积极性、紧迫感。10、严格加强民工队伍的管理,对民工队伍5-10%的勤务员质量保证金制度,对因施工操作不按规程造成的返工事故,民工队应负50%的返工费用,民工队中从事技术工种人员应有岗位技能培训合格证。11、积极接受监理代表对工程质量的监督。第六章 安全生产管理体系及保证措施一、安全生产管理体系环境人机人物人目标:,无伤亡事故民主管理行政管理国家监督安全管理安全行为安全制度施工安全管理管理层次项 目 部管理手段施 工 队作业班组(工序)规范教育规范活动教育奖惩基础工作实现安全目标安全预防措施班组建设项 目 部安全知识安全技术措施交底法律纪律安全方针、政策工人上岗安全教育施工中教育安全标准作业职业道德养成各种岗位责任制责 任 状文明施工活动安全标准作业各种竞赛活动责任制兑现检查评比二、安全生产保证措施在施工过程中要与交通部门协调,保证不影响公路行车安全,按照公路交通安全法规设立标志牌、路锥、反光衣等安全设施等。1、建立完善的以项目经理为首的安全生产领导组织,针


    注意事项

    本文(高速绿化-施工组织设计.doc)为本站会员(星星)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。
