欢迎来到沃文网! | 帮助中心 分享知识,传播智慧!
沃文网
全部分类
  • 教学课件>
  • 医学资料>
  • 技术资料>
  • 学术论文>
  • 资格考试>
  • 建筑施工>
  • 实用文档>
  • 其他资料>
  • ImageVerifierCode 换一换
    首页 沃文网 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    基础施工及进度计划方案设计.doc

    • 资源ID:995594       资源大小:65.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:10积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要10积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

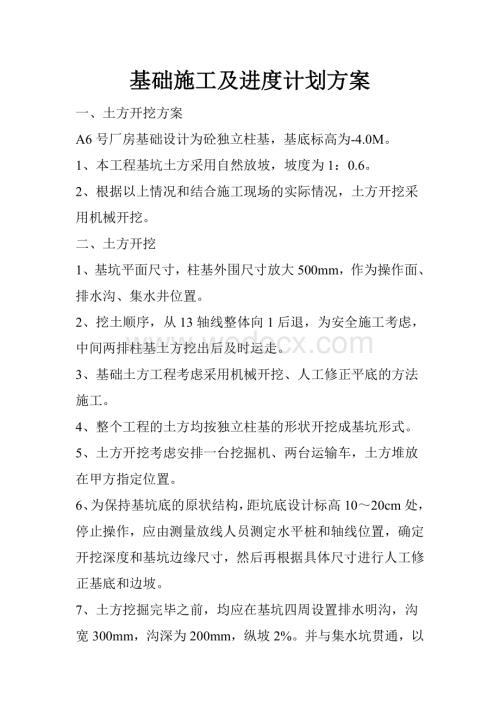

    基础施工及进度计划方案设计.doc

    1、基础施工及进度计划方案一、 土方开挖方案A6号厂房基础设计为砼独立柱基,基底标高为-4.0M。1、本工程基坑土方采用自然放坡,坡度为1:0.6。2、根据以上情况和结合施工现场的实际情况,土方开挖采用机械开挖。二、土方开挖1、基坑平面尺寸,柱基外围尺寸放大500mm,作为操作面、排水沟、集水井位置。2、挖土顺序,从13轴线整体向1后退,为安全施工考虑,中间两排柱基土方挖出后及时运走。3、基础土方工程考虑采用机械开挖、人工修正平底的方法施工。4、整个工程的土方均按独立柱基的形状开挖成基坑形式。5、土方开挖考虑安排一台挖掘机、两台运输车,土方堆放在甲方指定位置。6、为保持基坑底的原状结构,距坑底设计

    2、标高1020cm处,停止操作,应由测量放线人员测定水平桩和轴线位置,确定开挖深度和基坑边缘尺寸,然后再根据具体尺寸进行人工修正基底和边坡。7、土方挖掘完毕之前,均应在基坑四周设置排水明沟,沟宽300mm,沟深为200mm,纵坡2%。并与集水坑贯通,以便及时排出大气降雨和表层泄水,然后用潜水泵抽出积水,通过排水总管排入沉淀池,经沉淀后再排到附近的市政雨水管道。三、基坑排水根据地勘及建设单位提供的资料,昌明镇通常情况在自然地坪以下-33.5处便有地下水,因此采用以下措施:1、 在人工修整基坑的同时,在沿基坑的外侧开挖一条2030cm深的明沟,并在转角处开挖600深的集用井,用潜水泵排出。基坑排水示

    3、意图,详见下图。2、 所有污水用潜水泵排出后,必须先经过沉淀池沉淀后,再排入市政下水道。四、 回填土工程 当现场挖掘出的土方符合规范的填方质量要求时,且坑底清除积水、淤泥杂物后,方可回填土方。回填土应两侧均匀下料,分层回填夯实,分层厚度不大于300mm,每层夯数为34遍,不能机夯的边角处,采用手工夯实。五、施工进度计划,详见下表:施工进度计划横道图序号分部分项工程名称单位方量4月份5月份1369121518212427301369121518212427311基础土方开挖清底m327562砼垫层m31603柱基底板钢筋及柱插筋吨204柱基模板制安m3812.65钢筋砼柱基浇筑m32526水泥砂

    4、浆粉地梁底板4147地梁钢筋制安吨208地梁模板制安9799地梁钢筋砼浇筑m313610基础回填m33637.981、 在基础施工中,由于工期较紧,地下水大的情况下,跟监理、质检、甲方随时沟通。在基础土方施工过程中,清理完一个,验收合格后随即封底一个的原则。尽快在雨季来临之前完成基础的封底及柱基浇筑任务。2、 为使工期和质量能得到有效保证,使整个基础工程不存在窝工、各工种之间打架等状况,综合现场实际施工情况,特制定进度计划表以便利于指导施工和发现问题能及时纠正。详见施工进度计划表。六、 安全措施1、 根据图纸和现场土质情况,特制定一个安全防范措施。2、 由于柱距之间比较近,而开挖深度较深,根据现场及地勘提供的资料,基坑开挖处的土质比较稀松,所以塌方较严重。3、 311轴交DB轴柱基开挖的土方用车立即运走,不能堆放在基坑边上。4、 根据现场开挖情况,对所以可能塌方的基坑进行安全支撑后,方可进行坑底清理。5、 基坑四周进行安全围护。6、 在施工过程中,安排专职安全员对基坑四周的情况进行严格巡查,发现问题,及时处理。排除隐患,以达到安全生产的目的。7、 对施工的工人必须对他们进行安全技术交底后方可上岗。8、 下班后必须对基坑周边进行围护,夜间必须挂上安全警示灯。 广西一建2011年4月10日


    注意事项

    本文(基础施工及进度计划方案设计.doc)为本站会员(星星)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
