    220kV彩钱线改迁工程四措一案.doc

    • 资源ID:968048       资源大小:127KB        全文页数:23页
    • 资源格式: DOC        下载积分:20积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要20积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    220kV彩钱线改迁工程四措一案.doc

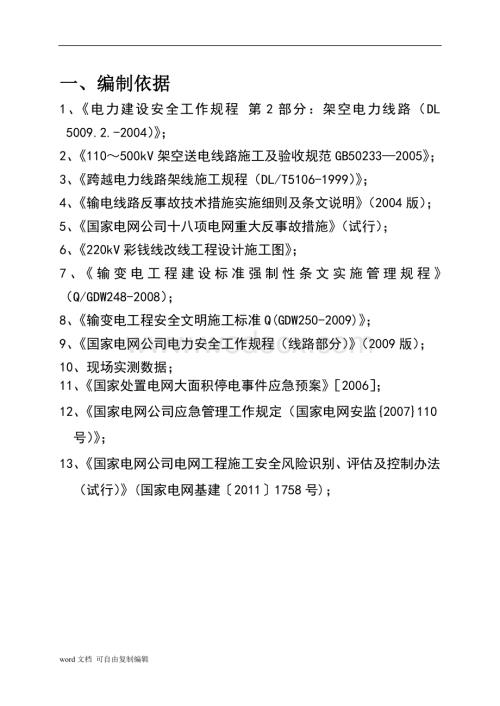

    1、word文档 可自由复制编辑一、编制依据1、电力建设安全工作规程 第2部分:架空电力线路(DL 5009.2.-2004);2、110500kV架空送电线路施工及验收规范GB502332005;3、跨越电力线路架线施工规程(DL/T5106-1999);4、输电线路反事故技术措施实施细则及条文说明(2004版);5、国家电网公司十八项电网重大反事故措施(试行);6、220kV彩钱线改线工程设计施工图;7、输变电工程建设标准强制性条文实施管理规程(Q/GDW248-2008);8、输变电工程安全文明施工标准Q(GDW250-2009);9、国家电网公司电力安全工作规程(线路部分)(2009版);

    2、10、现场实测数据;11、国家处置电网大面积停电事件应急预案2006;12、国家电网公司应急管理工作规定(国家电网安监2007110号);13、国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)(国家电网基建20111758号);word文档 可自由复制编辑220kV彩钱线改迁工程施工方案根据昌吉电业局各级领导和管理人员作业现场到岗到位管理规定(试行),该作业为220千伏输变电工程特殊作业,本施工作业属于大型基建作业现场。为保证施工人员安全及原有线路安全运行,特编制如下作业方案。一、工程概况 本工程为220kV彩钱线改迁工程,拆除原220kV彩钱线187#、186#塔,组立新设计18

    3、6#、187#塔。改工程属改建项目,电压等级为220kV。 二、计划工作时间计划开始时间:2013年08月01日06时30分计划完工时间:2013年08月04日23时00分(计划施工时间:2013年08月01日06时30分-2013年08月04日23时30分)(计划完工时间:2013年08月04日23时30分)三、本次作业内容1. 停电部分:本次停电的地段为220kV彩钱线。2. 施工内容:拆除原220kV彩钱线改迁工程186#、187#塔,组立新设计186#、187#塔;完成新塔的螺丝紧固、防盗帽、放松圈安装;完成导地线、光缆放紧线。 一切准备工作结束后,由项目部向昌吉电业局提交书面申请和施

    4、工“四措一案”,经运行单位同意后对220kV彩钱线进行停电,停电全过程由项目部和监理项目部派专人(停电联系人)监督。由停电联系人向现场负责人传达停电命令。 停电后由运行单位做好安全措施。 施工完成后,由运行单位验收并拆除接地等安全措施,停电工作结束,该线路恢复送电。四、 作业分工1、人员安排: 工作负责人:王学兵 电话: 18609943893 现场负责人: 蒋 辉 电话: 13279056259 安全监护人:孟 军 电话: 18324069663 技术负责人:孙志虎 电话: 136199624682、施工安排:序号开始时间工作任务工作内容(工作地点,范围)负责人12013年08月02日应完成

    5、的前期工作1、办理施工作业票,四措一案审批工作;2、组织人员进行安全技术交底。3、导地线、光缆运至现场,放紧线工具已检验合格并运至现场。王学兵22013年008月01日6:30-7:30停电工作量1、220kV彩钱线停电,220kV彩钱线184#塔、189#塔验电、挂接地线,经运行单位许可后,方可进行施工。运行单位32013年08月01日7:30-15:302、拆除原220kV彩钱线186#、187#塔,组立新设计186#、187#转角塔,同时紧固螺丝及安装8米以上放松圈。蒋辉 孙志虎42013年008月02日15:30-23:003、186#-187#孤立档放紧线作业蒋辉 孙志虎52013年

    6、08月04日20:00-21:004、组织运行单位验收王学兵2013年08月04日22:00工作终结5、办理停电终结手续,恢复送电。word文档 可自由复制编辑带班负责人:蒋辉班组兼职安全员:杨宝工作班成员:25人word文档 可自由复制编辑施工组织措施工作负责人王学兵:负责施工全过程,特别是接地线的及时安装及及时拆除,要求塔上人员必须打好双保险,使用检验合格的工器具。带班人蒋辉:密切配合负责人的工作,合理安排工作,合理分工。班组兼职安全员杨宝:配合带班人,检查工器具,随时督促施工人员按照规范要求及施工方案施工。根据大明德电力有限公司各级领导和管理人员作业现场到岗到位管理规定(试行),该工程穿

    7、越工作到岗领导为:公司现场负责人王学兵对现场进行全过程监控。为了实现本工程改造工作安全优质完成,建立施工现场组织机构体系,建立健全现场各方面的管理措施,制定以下措施。一、 施工现场管理人员职责:总指挥王学兵:是落实本项工作的施工现场管理第一责任人,对现场和组织调度实施全过程管理;负责现场工作总体协调,确保工程施工安全顺利进行,并及时向有关部门汇报进展情况。安全监护人孟军:协助现场总负责人负责本工程的现场安全监护,安全教育,检查工地上的不安全现象,制止违章作业,监督检查指导施工现场落实各项安全措施。技术负责人孙志虎:协助现场总负责人做好各项技术管理工作。施工过程中加强对设计文件等资料做到闭环管理

    8、,落实有关要求和技术指导,在工程施工过程中随时进行检查和技术指导,当存在问题或隐患时,提出技术指导和防范措施。技术负责人兼任环境保护负责人。施工人员职责:具体实施本施工方案和现场安全措施,服从管理,听从指挥,准确操作。二、 施工组织机构图本次计划投入25人。总指挥:王学兵安全监护人:孟军质检员:魏建兵技术负责人:孙志虎材料员:唐进明施工负责人:蒋辉施工人员:25人施工技术措施一、施工前基本准备1.向本工程材料管理单位新能物资公司上报本次工作的材料计划,准备和领取材料。材料必须跨越之前领取和核对材料数量和材料型号,避免材料引起的停工现象。2.提交220kV彩钱线停电改迁 “四措一案”,所有施工人

    9、员严格按“四措一案”的内容作业。3.准备好施工所需工器具。4.工器具,材料,设备运至现场。5.施工人员应严格执行标准作业程序,认真履行相应职责。6.准备安全工作票。7.施工人员应严格执行标准作业程序,认真履行相应职责。二、作业流程1.工作内容实施流程 施工前准备-停电-验电-挂接地线-改线施工-恢复送电 2.本次作业依据相关的规程,规范及本方案执行及实施。3. 坚持技术交底制度,按照验收规范验收。4. 落实检查验收制度。5. 执行工作票制度。6. 明确现场技术负责人为施工质量过程控制的第一负责人。三、具体施工步骤1、一切准备工作结束后,由项目部向昌吉电业局提交书面申请和施工“四措一案”,经昌吉

    10、电业局同意后,经运行单位核实后开取施工作业票,全过程由施工项目部和监理项目部派专人监督。2、施工安排: 1)手续办理完成后,在得到运行单位许可令后,方可进行改线施工。3. 2)在220kV彩钱线186#塔187#塔进行线路改迁施工,主要工作内容:拆除原220kV彩钱线改迁工程186#、187#塔,组立新设计186#、187#塔;完成新塔的螺丝紧固、防盗帽、放松圈安装;完成导地线、光缆放紧线。 3)所有工作完成后,人员撤离现场,由现场施工负责人向运行单位提出工作终结请求。施工安全措施 1.担任施工任务的工作票签发人、工作负责人必须是新疆电力公司“关于公布2013年新疆昌吉电业局、新疆大明德电力有

    11、限公司工作票签发人、工作负责人(安全监护人)的通知”中公布的人员。工作票签发人不得同时担任所签工作票工作负责人。工作票签发人:分公司领导。工作负责人办理工作票,并提前一天将工作票送达输电工区进行签发。2.准备工作结束后,施工前由项目部向运行单位提交书面申请和施工“四措一案”,经运行单位审核同意后上报施工计划,在进行220kV彩钱线停电改线施工。3、所有施工人员必须遵守现场安全管理制度。4、工作负责人、安全监护人应认真履行监护职责,不得脱岗,若需短时应指定临时负责人。5.全体施工人员经过安全考试合格后,方可参加工作,未经安全教育或安全考试不合格人员不准进入施工现场。6.严格执行领导及管理人员到岗

    12、到位制度,应到岗到位人员及安全监护人没有到达作业现场,不得进行施工作业。7.施工作业前由工作负责人和安全监护人一同检查,确认现场安全措施。8.施工人员进入施工现场前由到岗到位人员监督召开班前会,工作负责人向全体人员进行安全技术,环境保护交底,交代当日工作任务和安全注意事项。9.得到运行单位工作许可后,由到岗到位人员监督工作负责人带领施工人员列队进入施工现场,由工作负责人宣读工作票,交代现场安全措施,工作班成员无疑问后履行签字确认手续。10.所有施工人员必须正确使用和佩戴安全防护用品,危险作业前由安全监护人监督严格进行三查活动,三查不过关不许工作。11.安全监护人要始终在现场进行巡视检查,发现违

    13、章指挥,违章作业时及时制止并纠正,发现事故隐患要及时组织消除。12.现场作业前,现场安全人员应了解现场情况及周围带电情况,保证施工车辆及工作人员跟周围带电设备的安全距离(人与220kV带电设备安全距离4米;车辆与220kV带电设备安全距离5米;人与110kV带电设备安全距离2.5米;车辆与110kV带电设备安全距离4米。13.防触电措施: (1)组织对项目部负责人、安全员、技术负责人、工作负责人安规考试。 (2)线路作业人员必须穿戴合格的劳动防护用品。(3)在线路穿越带电线路地段工作时,要做好接地措施,以防感应电伤害。 (4)装设接地线必须先接接地端,后接导体端,接地线必须使用专用的线夹固定在

    14、导体上,确保接地线接触良好、连接可靠,禁止用缠绕的方式进行接地或短路。拆除地线的顺序与此相反。装、拆接地线必须使用绝缘棒和绝缘手套。 (5)个人不得碰触接地线,防止触电。(6)作业过程中用绝缘绳传递大件金属物品(包括工具、材料等)时,杆塔或地面上作业人员应将金属物品接地后再接触,以防电击。14.防物体打击安全措施(1) 所有作业人员必须听从指挥,行动迅速,灵敏,利索。(2) 正确佩戴个人安全防护用品。(3) 高处作业应使用工具袋,较大的工具应固定在牢固的构建上,不准随便乱放。上下传递物件应用绳索拴牢传递,禁止上下抛掷。高处工作点下方应按坠落半径设围栏或其他安全措施。工作人员不准在有可能高空坠物

    15、的地方逗留。15.防止高空坠落措施:(1)登杆塔前,应先检查登高工具,设施,如脚扣,升降板,安全带,梯子,脚钉,爬梯,防坠装置等是否完整牢靠。禁止携带器材登杆或在杆塔上移位。禁止利用绳索,拉线上下杆塔或下滑。上横担进行工作前,应检查横担连接是否牢固情况,检查时安全带应系在牢固的构件上。(4) 作业人员攀登杆塔,杆塔上转位及杆塔上作业时,手扶的构件应牢固,不准失去安全保护,并防止安全带被锋利物损坏。(5) 杆塔上作业时,应使用有后备绳或速差自锁器的双控背带式安全带,当后保护绳超过3m时,应使用缓冲器。安全带和保护绳应分别挂在杆塔不同部位的牢固构件上。后备保护绳不准对接使用。 16.安全文明施工基

    16、本设施配置 着装要求:参加本工程的全体施工人员必须统一着装,佩戴岗位“胸卡证”。 安全防护基本设施配置作业人员的个人劳动安全防护基本配置必须达到统一着装,配备安全帽、工作鞋、防护手套,高空作业必须配备全方位防冲攀登自锁器防冲击安全带防坠器击安全带、攀登自锁器、速差自控器等设施。 安全专用工器具根据施工作业特点,严格按施工作业指导书配备专用的安全工器具,保障作业人员的操作安全。 安全警示警告标志牌在各工序施工的过程中,根据各种工作安全特点,按照国网公司标准化安全警示警告装置要求,设置安全警示警告标志牌和施工围栏。输电线路工程应配置的标志牌种类如下表(不仅仅局限以下标志牌内容):工序/场地标志牌名

    17、称备注放线及附件安装现场禁止攀登 高压危险、止步、当心坠落、必须戴安全帽、必须系安全带、前方施工 车辆慢行、限高标志施工区围栏 施工现场整洁,工具摆放整齐,工器具管理制度健全,数量、规格及检验状况有记录,无丢失和外流。危险点及预控措施一、习惯性违章序号类型危险因素伤害类型预控措施1习惯性违章施工过程中未严格执行安全操作规程,违章指挥高处坠落1.严禁违章指挥;2.对违章指挥现象任何人都有责任、有权制止;3.施工人员遇违章指挥有权拒绝施工。2违章作业、违反安全交底要求高处坠落1.遵纪守法,按规程作业,施工中严禁打闹、抛物等违章行为;2.严格按安全技术交底施工,不得擅自更改;3.强化现场安全监督检查

    18、。3未填工作命令票轻、重伤必须按照运行单位填写工作命令票4进入施工现场不戴或不正确佩戴安全帽物体打击1.进入施工现场正确佩戴安全帽,帽带要系紧;2.严禁坐踏安全帽或把安全帽挪作他用。5高处作业不系或不正确使用安全带高处坠落1.高处作业人员必须使用双保险安全带,安全带必须系在牢固的构件上,并不得低挂高用,施工过程中应随时检查安全带是否牢固,高处作业移位时亦不得失去安全带的保护;2.每次使用安全带前应进行外观检查,不合格者严禁使用。环境保护措施1 项目经理是环境保护工作的领导者和第一责任者,施工队长及材料站负责人是本区域环境保护的实施责任人。根据本项目的环境保护目标,制定具体的环境保护责任制,将环

    19、保责任落实到各区段负责人的头上。2 现场文明施工责任区划分明确,并设有明确标志,便于检查,监督。3 本项目环境保护工作严格执行国家环境保护法和本公司质量体系管理方案程序、固体废弃物管理控制程序及职业安全健康与环境管理体系文件作业指导书等相关管理体系程序文件。 4 施工作业要加强环境保护意识,在施工作业后要做到工完、料尽、场地清,拒绝施工垃圾对施工作业现场环境的破坏。 5 不允许在工地上燃烧杂物,废油,减少有害气体。6 如施工时车辆及其它设备产生废油,则废油集中存放在有特定标志的油罐中,不乱到,乱然。严禁污染当地水源。应急预案为了贯彻“安全第一,预防为主,综合治理”的方针。确保国家和人民的财产,

    20、职工和人民群众的人身安全免受损失。同时为了降低环境污染,有效地控制疾病的传播,确保人民群众和全体职工的身体健康。维护社会稳定,保护施工的有序进行,确保在意外事故发生时能够及时有效地组织相关人员进行抢救,减少损失。保证本项目施工生产的安全顺利进行,特制定本预案。编制依据:中华人民共和国突发事件应对法国家突发公共事件总体应急预案国家处置电网大面积停电事件应急预案国家电网公司应急管理工作规定(国家电网安监2007110号) 一、 安全生产事故应急处理的原则:1.坚持“安全第一、预防为主,综合治理” 的方针,加强电力施工安全管理,落实事故预防和隐患控制措施, 防患于未然,做好应对电网大面积停电事件的各

    21、项准备工作。2.快速反应先期处置,建立健全“上下联动、区域协作”的快速响应机制,加强与相关单位和政府的沟通协调, 整合内外应急资源,协同开展电网大面积停电事故处置工作。3.应急救援行动优先,先救人,保证人员安全的前提下再组织抢救财产。 二、安全生产事故应急救援方针:安全第一,预防为主;统一指挥,分级负责;救死扶伤,消除危险。1.要认真贯彻执行安规和项目部制定的应急预案,将施工现场“防中暑、防中毒、防坠落”作为安全生产工作的重点。2.登高作业人员必须按要求正确戴好安全帽、系好全方位安全带。3.遇到风雨等恶劣天气时,要及时清除施工现场的积水,严禁降雨和大风天气强行组织施工作业。三、 应急领导小组人

    22、员组成职务联系电话备注王学兵组长18609943893 工作负责人孟 军组员13279056259安全专责孙志虎组员13619962468技术专责唐进明组员13899666796材料员蒋 辉组员13279056259施工队长班文喜驾驶员13999353042新BU9789施工队所有车辆也接受本小组调动组长: 王学兵副组长:孙志虎四、 应急领导网络图 机动组 杨宝 救护组 魏建兵 后勤组 蒋辉 运输组 孟军 抢险组 唐进明五、职责与分工1. 组长:负责出现险情时启动本方案,及时向上级汇报及当地安监和公安部门汇报,组织抢险,救援工作。负责地方政府与外界保持联系,调动一切可调动资源,将损失降到最低。

    23、2. 副组长:密切配合组长的工作,带领项目部人员,负责现场的事故处理及救援工作。3. 抢险组:具体负责事故现场的工作。负责组织有关人员及时消除险情及工作安排,负责安全生产事故应急处理技术措施的制定及现场指导。4. 救护组:具体负责联系医院,消防等部门,伤亡人员数量清点,伤口应急处理,陪护等。5. 运输组:负责安全生产事故处理时所需要的车辆运行正常,伤员及物资运输供应及时。6. 后勤组:负责提供安全生产事故处理时所需要的后勤保障。具体饮食住宿,物资及工器具等。7. 机动组:负责对各小组提供及时援助,24小时保持待命状态。 六、交通,通信,通讯联络设备1.项目部应急指挥车:新B-N50972.项目

    24、部安全生产事故应急电话:138996667963.昌吉市人民医院:0994-2281797或拨打1204.项目部安全生产事故应急处理工作小组所有成员确保手机24小时开机。 七、 应急响应1.报警与接警:安全事故发生时,安全生产事故应急处理工作小组成员立即将事故情况如实汇报公司安全生产事故应急处理领导小组,并尽快展开自救方案。项目安全生产事故应急处理小组接到报警立即采取有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失。根据事故救援的需要,确定是否同社会有关单位、部门联系,取得社会的援助。2.现场指挥与控制事故发生后,安全生产事故应急处理工作小组立即针对事故的类型启动专项应急预案,根据事故

    25、的紧急状态、迅速有效的进行应急响应决策。建立现场工作区域,确定重点保护区域和应急行动的优先原则,合理有效的调配和使用应急救援物资,指挥和协调现场的救援活动。3.通讯联络事故发生后,安全生产事故应急处理工作小组立即利用通讯联络设备与公司的安全生产事故应急处理领导小组和社会救援机构取得联系,取得应急救援的外部援助。事故应急处理期间应保持通讯联络畅通。4.事态监测在应急救援过程中,安全生产事故应急处理工作小组应指派专人对事故的发生展开事态及影响,及时进行动态的监测,为应急救援和应急恢复行动的决策提供准确的信息。5.人员疏散与安置在事故发生时如果需要人员紧急撤离,安全生产事故应急处理工作小组应指派专人

    26、组织人员按照既定的疏散路线向指定的疏散区域撤离。如果应急救援工作危险性极大,依据安全预防措施,个体防护等级、事态监测结果等条件,确定应急人员的紧急撤离条件,保证应急人员的安全。6.医疗与卫生事故发生后,组织受伤人员的救护、安排卫生防疫的有关工作,同时取得当地急救中心的援助。7.现场恢复事故被控制住以后,相应的安全生产事故应急处理工作小组在充分考虑现场恢复过程中潜在的危险,保持事态监测的条件下,开展恢复生产的各项工作。物体打击伤害事故应急预案一、 应急领导小组: 人员组成职务联系电话备注王学兵组长18609943893 工作负责人孟 军组员13279056259安全专责孙志虎组员13619962

    27、468技术专责唐进明组员13899666796材料员蒋 辉组员13279056259施工队长班文喜驾驶员13999353042新BU9789施工队所有车辆也接受本小组调动二、 发生物体打击事故的应急处理程序和方案: 1.事故发生后先脱离打击物,防止反复打击加重伤害程度。然后观察伤员受伤情况,伤势轻微者可自行救治。如发现轻伤及以上者必须立即拨打 120 急救中心电话请求援助。在有车辆的情况下,也可立即将伤者直接送往就近医院。2.送往医院前发现创伤应先抢救,后固定,再搬运,并注意采取措施,防止伤者加重或感染。3.抢救前先使伤员安静平躺,判断全身情况和受伤程度。如有无出血、骨折和休克等。4.外部出血

    28、时应立即采取止血措施(最好使用止血带或三角 巾)。防止失血过多而休克。外观无伤,但呈现休克状态,神志不清或昏迷者,要考虑内脏或脑部受伤的可能。5.防止和感染,应用清洁布片覆盖。救护人员不得直接用手接触伤口,更不得在伤口填塞任何东西或随便用药。6.搬运时应使伤员平躺在担架上,腰部束在担架上,防 止跌下。平地搬运时伤员头部在后,上下坡时头部在上,搬运中应严密观察伤员,防止伤情突变。7.肢体骨折可用夹板,木棍或竹竿等将断骨上下方两个关节固定,避免骨折部位移动,减少疼痛,防止伤势恶化。开放性骨折应先止血再固定。8.出现颅外伤者,伤员应采取平卧位置,保持气道通畅。若有呕吐,应扶好头部和身体同时侧转,防止

    29、呕吐物造成窒息。9.救护工作应尽快交由医务工作者进行。10.最后的诊断和判定要由医务人员进行。 高空坠落事故应急预案一、 应急领导小组: 人员组成职务联系电话备注王学兵组长18609943893 工作负责人孟 军组员13279056259安全专责孙志虎组员13619962468技术专责唐进明组员13899666796材料员蒋 辉组员13279056259施工队长班文喜驾驶员13999353042新BU9789施工队所有车辆也接受本小组调动1.事故发生后先观察伤员受伤情况,如发现轻伤及以上者必须立即拨打 120 急救中心电话请求援助。在有车辆的情况下,也可立即将伤者直接送往就近医院。2.送往医院

    30、前发现创伤应先抢救,后固定,再搬运, 并注意采取措施,防止伤者加重或感染。3.抢救前先使伤员安静平躺,判断全身情况和受伤程度。如有无出血、骨折和休克等。4.外部出血时应立即采取止血措施(最好使用止血带或三角 巾)。防止失血过多而休克。外观无伤,但呈现休克状态,神志不清或昏迷者,要考虑内脏或脑部受伤的可能。5.防止和感染,应用清洁布片覆盖。救护人员不得直接用手接触伤口,更不得在伤口填塞任何东西或随便用药。6.搬运时应使伤员平躺在担架上,腰部束在担架上,防 止跌下。平地搬运时伤员头部在后,上下坡时头部在上,搬运中应严密观察伤员,防止伤情突变。7.肢体骨折可用夹板,木棍或竹竿等将断骨上下方两个关节固定,避免骨折部位移动,减少疼痛,防止伤势恶化。开放性骨折应先止血再固定。8.出现颅外伤者,伤员应采取平卧位置,保持气道通畅。若有呕吐,应扶好头部和身体同时侧转,防止呕吐物造成窒息。9.救护工作应尽快交由医务工作者进行。10.最后的诊断和判定要由医务人员进行。 新疆大明德电力公司 220kV彩钱线施工项目部 二一三年七月


    注意事项

    本文(220kV彩钱线改迁工程四措一案.doc)为本站会员(风****)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
