欢迎来到沃文网! | 帮助中心 分享知识,传播智慧!
沃文网
全部分类
  • 教学课件>
  • 医学资料>
  • 技术资料>
  • 学术论文>
  • 资格考试>
  • 建筑施工>
  • 实用文档>
  • 其他资料>
  • ImageVerifierCode 换一换
    首页 沃文网 > 资源分类 > PDF文档下载
    分享到微信 分享到微博 分享到QQ空间

    全过程造价控制合理化建议.pdf

    • 资源ID:964185       资源大小:240.85KB        全文页数:6页
    • 资源格式: PDF        下载积分:20积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要20积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    全过程造价控制合理化建议.pdf

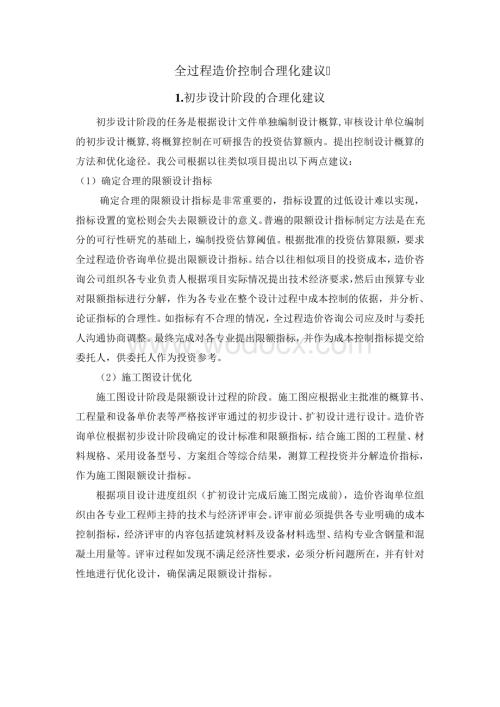

    1、全过程造价控制合理化建议 1.初步设计阶段的合理化建议 初步设计阶段的任务是根据设计文件单独编制设计概算,审核设计单位编制的初步设计概算,将概算控制在可研报告的投资估算额内。提出控制设计概算的方法和优化途径。我公司根据以往类似项目提出以下两点建议:(1)确定合理的限额设计指标 确定合理的限额设计指标是非常重要的,指标设置的过低设计难以实现,指标设置的宽松则会失去限额设计的意义。普遍的限额设计指标制定方法是在充分的可行性研究的基础上,编制投资估算阈值。根据批准的投资估算限额,要求全过程造价咨询单位提出限额设计指标。结合以往相似项目的投资成本,造价咨询公司组织各专业负责人根据项目实际情况提出技术经

    2、济要求,然后由预算专业对限额指标进行分解,作为各专业在整个设计过程中成本控制的依据,并分析、论证指标的合理性。如指标有不合理的情况,全过程造价咨询公司应及时与委托人沟通协商调整。最终完成对各专业提出限额指标,并作为成本控制指标提交给委托人,供委托人作为投资参考。(2)施工图设计优化 施工图设计阶段是限额设计过程的阶段。施工图应根据业主批准的概算书、工程量和设备单价表等严格按评审通过的初步设计、扩初设计进行设计。造价咨询单位根据初步设计阶段确定的设计标准和限额指标,结合施工图的工程量、材料规格、采用设备型号、方案组合等综合结果,测算工程投资并分解造价指标,作为施工图限额设计指标。根据项目设计进度

    3、组织(扩初设计完成后施工图完成前),造价咨询单位组织由各专业工程师主持的技术与经济评审会。评审前必须提供各专业明确的成本控制指标,经济评审的内容包括建筑材料及设备材料选型、结构专业含钢量和混凝土用量等。评审过程如发现不满足经济性要求,必须分析问题所在,并有针对性地进行优化设计,确保满足限额设计指标。2.施工准备阶段的合理化建议 施工准备阶段的投资控制主要是根据设计单位设计的施工图,审核施工总承包招标(含专业招标)文件,编制工程量的清单:编制建安控制造价,将总投资控制在扩初报告批准的投资概算额内,提出控制投资目标的方法和优化途径,提出该项目的投资控制的建议报告。我单位据此列出来如下建议:(1)改

    4、变传统的造价管理理念 随着建筑行业的不断发展,在建筑施工项目的造价管理过程中,应该要加强员工的成本意识的培养。在工程造价管理过程中,施工图预算具有十分重要的意义,在未来的发展过程中,应该要加强以施工图预算为基础的造价管理,对施工图预算中列出的所需资源进行采购和管理。在工程项目管理过程中,应该要引导施工企业的施工人员、管理人员都能加强造价管理的意识,加强对施工图预算的重视程度,从而在建筑施工项目的施工过程中,对施工过程中的所需的各种材料、人力资源等进行合理的配置。(2)加强建筑施工项目全过程的造价管理 在未来的发展过程中,应该要在建筑施工项目管理的全过程中都积极践行造价管理的理念。也要在施工之前

    5、,根据施工图预算对投资决策进行管理、对工程项目设计进行管理、对工程项目招投标进行管理。在基于施工图预算的建筑施工项目的造价管理过程中,需要对建筑施工项目的概预算情况进行严格地考核,从而估计建筑施工项目所需的费用,并且根据工程的进展对工程项目的成本的变更问题进行解决,保证建筑施工项目施工过程中所需的资金可以得到满足,促进建筑施工项目的顺利推进。(3)结合施工图预算,加强建筑工程施工的设计方案的优化处理 由于建筑施工项目各个阶段之间是相互关联的,因此在造价管理过程中需要建立完善的管理体系,将各个阶段进行有机结合,便于对建筑施工项目的成本进行科学化管理,提高建筑工程施工企业的社会效益和经济效益。在工

    6、程项目的设计方案优化过程中,应该要结合施工图预算,将施工图预算中的组织设计、施工设计应用到具体的工程方案设计中。基于施工图预算进行工程项目管理,应该要根据预算情况,对整个项目做好全面梳理,进行以造价管理为目的的全程预算,在保证工程项目质量的前提下,加强对建筑施工项目的进度、材料等方面的事前控制,做好相应的规划,从而使得建筑工程施工过程能够按照设计方案有序推进,而出现不必要的浪费。总之,在工程造价管理过程中应该要以施工图预算为依据,为建筑工程的造价管理奠定坚实的基础,同时,也应该要积极加强对各种设计方案的优化处理,以施工图也算为基础,对设计过程中存在的各种成本问题进行有效地解决,以提高建筑工程项

    7、目造价控制水平。3.施工阶段合理化建议 基于我公司以往大量类似项目造价咨询服务的成功经验,结合本项目情况,对项目造价控制的重点及关键控制项提以下建议:(1)工程变更 工程变更在建设项目中成为影响投资的重要因素,因此在造价控制中应始终将工程费用的发生保持在受控状态并做到可预控性,在施工实施过程中,对可能的重大变更,成本管理部门向业主及设计单位预先报告因工程变更而可能引起的成本增减,并定期(工程变更发生时或每次付款时)将因工程修改所导致的造价增减向业主通报,而并非对既定方案进行事后的评估。导致工程变更的原因有很多,只有分析原因,认清根源,才能更好地控制好变更。因此,在成本控制的操作中除要严格控制变

    8、更外,还应充分调动各方的积极性和创造性,及时解决各种问题,也使工作得到不断优化。工程变更主要有:承包人提出的变更、设计变更及委托人提出的变更等几个方面。因此成本控制工作应渗透到质量控制、进度控制的工作内容中,具体包括:1)施工合同所包含的对应的工程质量、进度、投资内容审查和确定。2)施工组织设计所涉及的相关费用的审查和确定。3)发生不可抗力的风险因素时,要及时从造价控制高度确定增减投资额,以便确定成本控制的基础。4)在发生重大的设计变更和基础工程出现不可预见的情况时,对新的方案和措施及产生的工程费用应及时进行确认和控制。5)加强设计变更控制。一旦发生工程变更,将不可避免地使工程造价和工期发生变

    9、化。因此,在变更审批时,要进行技术经济分析,核查变更的理由、依据,单价、数量和金额的变化情况,确认变更不会从根本上影响工程质量和工期以及造价控制目标。6)严禁工程变更内容在未得到确认前,即已施工造成既成事实。这一点可从承包合同予以明确加以约定约束,对于未履行工程变更手续而已施工的,不予确认。对工程变更应做到事前把关,主动监控,规范操作。(2)现场签证 现场签证的管理直接反映工程项目管理的水平,施工过程中的隐蔽工程、现场签证是增加工程造价的一个重要因素。应严格签证制度,明确工程、预算等有关部门、有关人员的职权、分工,确保签证的质量、杜绝不实及虚假签证的发生。注意收集工程施工的有关资料,了解施工过

    10、程情况,强调办理工程签证的及时性,对签证的描述要求客观、准确,签证发生后应根据合同规定及时处理,要加强可预见性,尽量减少签证发生。项目实施中往往会产生现场签证,而此类签证又常常成为承包人获得额外利润的重要来源。所以首先必须在源头上予以控制,加强对现场不确定因素的调查研究及预判,提出解决的办法及措施,堵塞漏洞。对于过程中避免不了的签证,制定一套严格的审批控制流程来保证签证的客观合理。与签证相关的单位至现场进行实地勘察见证,特别对于隐蔽项目,以保证签证的属实。(3)新增单价 对于新增单价的控制,一般应在签订施工承包合同时就约定核价的原则。在承包人投标报价时对于主要的或指定的项目要求其提供综合单价分

    11、析,也即工、料、机、费率等构成明细。在发生新增单价时,跟原有项目类似时,应参照原项目综合单价,对其中的工、料、机进行分析后作必要的换算;无原有类似项目参照的话,由承包人根据合同报价原则,提交新单价上报审核。成本控制方将对其构成进行认真分析,对于相应的新材料价格进行市场广泛询价,以确保新增单价符合原合同定价精神,避免承包人据此获得额外利润。(4)材料、设备价格变化 造价控制工作中应非常重视对设备、材料价格的核算。在业主确认的设备、材料品牌、生产厂家、型号、材料等级的基础上,向业主出具的设备、材料批价单都需经各专业造价工程师核算、项目经理审核以及相关部门复核后发出,最后由业主审批。根据合同对相应材

    12、料、设备价格进行调价时,对由此价格涨跌引起的费用增减,向委托人提供详细分析表,做到增加费用有理有据。(5)项目索赔与反索赔管理 1)索赔 在项目的造价控制中,成本管理部门应及时掌握可能发生的工程费用索赔问题。2)反索赔 根据我公司承担的各类建设项目的造价咨询经验,业主的反索赔可从以下几个方面着手:a.如合同中已明确质量目标(按国家规定或业主要求),但施工中没达到合同约定的质量目标,或质量不符合标准规范,要求其返修直到达到合同约定标准,发生的费用由承包单位承担,并赔偿由此给业主带来的一切损失。如返修后仍达不到合同约定标准,业主有权安排其他承包单位施工,发生的费用由原承包单位承担,并赔偿由此给业主带来的一切损失,且业主有权直接从原承包单位的工程款中扣除以上发生的费用。b.如合同中已确定工期目标,就要明确规定工期延误的赔偿责任。如由于承包单位的原因造成工期延误,就须按合同规定,从承包单位的工程款中扣除误期赔偿费;c.如在合同中已明确“创奖夺杯”的责任条款,一旦承包单位违反,则业主可索赔;d.业主可反索赔的其它各种情况。


    注意事项

    本文(全过程造价控制合理化建议.pdf)为本站会员(风****)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
