    某厂综合楼施工组织计算书.doc

    • 资源ID:1162999       资源大小:415.01KB        全文页数:25页
    • 资源格式: DOC        下载积分:10积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要10积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某厂综合楼施工组织计算书.doc

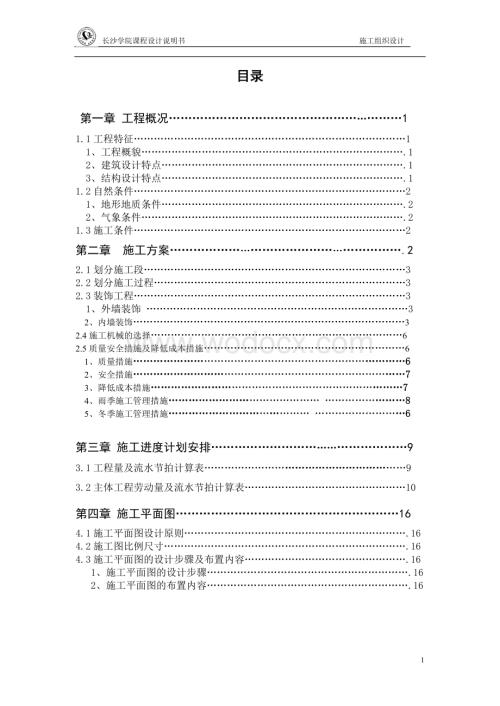

    1、长沙学院课程设计说明书 施工组织设计目录第一章 工程概况11.1工程特征1 1、工程概貌.1 2、建筑设计特点.1 3、结构设计特点.11.2自然条件2 1、地形地质条件.2 2、气象条件.21.3施工条件2第二章 施工方案.22.1划分施工段32.2划分施工过程32.3装饰工程3 1、外墙装饰 3 2、内墙装饰32.4施工机械的选择62.5质量安全措施及降低成本措施6 1、质量措施62、安全措施73、降低成本措施74、雨季施工管理措施 85、冬季施工管理措施 6第三章 施工进度计划安排93.1工程量及流水节拍计算表93.2主体工程劳动量及流水节拍计算表10第四章 施工平面图164.1施工平面

    2、图设计原则.164.2施工图比例尺寸.164.3施工平面图的设计步骤及布置内容.16 1、施工平面图的设计步骤.162、施工平面图的布置内容.16第1章 工程概况1.1、工程特征1、工程概貌本工程为湖南省某厂综合楼,位于金花路,由I部和II部组成L型转角楼。采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构;基础工程由甲方自己完成。施工单位由0.00开始,总工期为8个月。从2013年12月1日至2014年7月30竣工。2、建筑设计特点 (1)工程建筑面积、平面形状、层高及层数: 本工程为L型,分为I部和II部,I部五层,顶高21m,层高4.2m,II部为六层,顶高23.1m,1-2层层高4.8m

    3、,3、4、5层层高为3.3m,6层层高为3.6m。总建筑面积7834m2。绝对标高,0.00相当于绝对标高425.044。 (2)室内外装饰情况: 水泥砂浆地面用于II部厨房和库房,教室宿舍等。水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土;顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道;外墙面为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克;屋面防水层为沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂。3、结构设计特点本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁、次梁、柱、楼梯等均为现浇。楼盖除厕所、盥洗、水箱间及二层售

    4、饭处为现浇外,其余均为预制空心板,上有4cm整浇层。墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙。施工时横向预制梁吊装后再现浇纵向框架梁和次梁。基础中设钢筋混凝土地圈梁,实心砖墙承重,每层设现浇混凝土圈梁;内外墙交接处和外墙转角处设构造柱;除卫生间、洗浴室采用现浇板外,其余楼盖和层面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐沟均为现浇混凝土构件。1.2、自然条件1、地形地质条件土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m。建筑场地北面和东面,南面均紧邻厂区,以墙为界,西南为金花路。2、气象条件 夏秋两季主导风向偏东,冬季北偏西。雨季为9、1

    5、0两月。1.3施工技术条件本工程位于金华路,四面均有公路,交通方便。建筑场地背面和东面、南面均紧邻厂区,以墙为界。基础工程甲方已经完成。“三通一平”及基础工程工作已由建设单位完成。 拟建建筑现场内无不良地质现象分布,工程施工时可形成独立的区域。 本施工队的瓦工、木工及其它种工人如钢筋工、机工、电工、抹灰工及普工均满足施工。根据施工需要有部分民工协助工作。施工所需的场地已由建设单位平整,施工人员可直接进驻。 可供选用的起重机有QT16型塔吊及QT12型塔吊。井架,门架等。汽车有解放牌(5T)外,黄河牌(8T)可以使用。卷扬机、搅拌机,木工机械、钢筋机械、混凝土振捣器、脚手架等可按计划供应。第2章

    6、 施工方案2.1、划分施工段1、主体工程: 本工程每层分为两个施工段,I部为第一个施工段;II部为第二个施工段,I部共5层,II部共6层,共划分为11个施工段。2、屋面工程: 不分施工段,整体一次施工。3、装饰工程: 室外装饰不划分施工段,室内装饰按楼层划分施工段,I部共5层,II部共6层,共划分为6个施工段。2.2、划分施工程序1、主体工程 其施工过程有:脚手架、垂直运输机械安装、框架柱扎钢筋、框架柱支模板、框架柱浇混凝土、梁板梯支模、梁板梯扎筋、梁板梯浇混凝土、安装梁、安装楼板、整浇层、砌砖墙2、屋面工程 其施工过程有:落水管安装、找平层、隔气层、保温层、找平找坡层、防水层、保护层 3、装

    7、饰工程 其施工过程有:(1)外墙装饰:绿色水刷石、马赛克 (2)室内装饰:内墙面抹灰、天棚抹灰、门窗安装(木隔断)、油漆玻璃、室内喷白、I部楼梯贴白塑料纸、楼地面 (3)室外工程:台阶、散水2.3、确定施工顺序和施工流向1、确定施工顺序本工程施工顺序:主体屋面装饰(1)主体工程的施工顺序为: 脚手架框架柱扎筋框架柱支模框架柱浇混凝土预制梁的安装梁板梯支模梁板柱扎筋梁板柱浇混凝土安装楼板整浇层养护拆模砌砖墙(2)屋面工程的施工顺序为: 落水管安装找平层隔气层保温层找平找坡层防水层保护层(3)装饰工程的施工顺序为: 1)外墙装饰:绿色水刷石马赛克; 2)室外工程:台阶、散水; 3)室内装饰:天棚抹

    8、灰内墙面抹灰门窗安装(木隔断)油漆玻璃室内喷白I部楼梯贴白塑料纸楼地面2、确定施工流向(1)主体工程:由上而下(2)装饰工程:1)室外装饰:由上而下 2)室内装饰:由上而下2.4、装饰工程施工方案及垂直机械的选择1、装饰工程的施工方法:一外墙装饰(1).绿色水刷石施工方法(一) 材料要求:1. 水泥:一般采用强度等级为32.5或42.5普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核查其品种、规格、强度等级、出场日期等,并进行外观检查,做好进场验收记录。水泥进场后应对其凝结时间、安定性和抗压强度进行复验。当水泥出厂超过3个月时应按试验结果使用。2 .砂:中砂,使

    9、用前应过5mm孔径的筛子。3.石渣:颗粒坚实,不得含有粘土及其他有机物等有害物质。石渣规格、级配符合设计要求,中八厘为6mm,小八厘4mm,使用前应用水洗净,按规格、颜色不同分堆晾干,堆放时苫布盖好待用。要求同品种石渣颜色一致,宜一次到货。4 .生石灰粉:使用前一周用水将其泡透使其充分熟化,使用时不得含有未熟化的颗粒。5. 石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不应含有未熟化的颗粒及其他杂质。6. 颜料:应用耐碱性和耐光性好的矿物质颜料。7. 其他材料:界面剂,外加剂、成品塑料分格条(选用)等。 (二) 主要机具:主要机具包括:应备有手压泵23台(根据刷石量多少及施工人

    10、员数量决定),木抹子、大杠、小杠、靠尺、方尺、铁抹子、小压子、浆壶、大小水桶、软硬毛刷子、筷子笔、米厘条等。抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等。(三) 作业条件:1. 结构工程应经过验收合格。2.按施工要求准备好外架子,最好选用双排外架子。脚手架距墙间隙应满足安全规范的要求,同时宜留出施工操作空间。墙上不得留脚手眼,防止二次修补,造成墙面有花感。3. 外墙预留孔洞及埋管等处理完毕。外墙空腔防水做完并经淋水试验无渗漏检验合格。门窗安装固定好,并用1:3水泥砂浆将缝隙堵塞严实。4.墙面清理干净,脚手眼堵好,墙面上凸起混凝土应剔平。凹处用1:3水泥砂浆分层补平。5. 水刷石大面积施工前应

    11、先做样板,经有关人员验收合格后,方可组织大面积施工。四、 操作工艺:(一) 工艺流程:抹水泥石渣浆面层分格、弹线、粘条基层处理、抹灰起分格条、滴水条水泥勾缝起分格条、滴水条冲洗刷石反复揉压、冲刷、拍实、压光(二) 操作工艺:1基层处理、抹灰:1)基层修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1:3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。2)基层处理:抹灰打底前应对基层进行处理。对于混凝土基层,目前多采用水泥细砂浆掺界

    12、面剂进行“毛化处理”。即先将表面灰浆、尘土、污垢清刷干净,用10火碱水将板面的油污刷掉,随即用净水将碱液冲净,晾干。然后用1:1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。基层为加气混凝土墙体,应对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。基层为砖墙时,要将墙面残余砂浆清理干净。3)吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套

    13、方、抹灰饼。4)洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。特别是加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。浇水量以水分渗入加气混凝土墙深度810mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不出现空鼓、裂缝。5)抹底层砂浆:基层为混凝土墙、砖墙墙面,抹1:3水泥砂浆,每遍厚度57mm,应分层分遍抹平,并用大杠刮平找直,木抹子搓毛。基层为加气混凝土墙体,在刷好聚合物水泥浆以后应及时抹灰,不得在水泥浆风干后再抹灰

    14、,否则,容易形成隔离层,不利于砂浆与基层的粘结。底灰材料应选择与加气混凝土材料相适应的混合砂浆(如配比为1:0.5:56),厚度5mm,扫毛或划出纹线。然后用l:3水泥砂浆(厚度约58mm)抹第二遍,用大杠将抹灰面刮平,表面压光。用吊线板检查,要求垂直平整,阴阴角方正,顶板(梁)与墙面交角顺直,管后阴角顺直、平整、洁净。6)加强措施:如抹灰层局部厚度大于或等于35mm时,应按照设计要求采用加强网进行加强处理,以保证抹灰层与基体粘结牢固。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。7)当作业环境过于干燥且工程质量要求较高时,加气混凝土墙

    15、面抹灰后可采用防裂剂。底子灰抹完后,立即用喷雾器将防裂剂直接喷洒在底子灰上,防裂剂以雾状喷出,以使喷洒均匀,不漏喷,不宜过量,过开集中,操作时喷嘴倾斜向上仰,与墙面的距离,以确保喷洒均匀适度,又不致将灰层冲坏。防裂剂喷撒23h内不要搓动,以免破坏防裂剂表层。2分格、弹线、粘分格条、滴水条:按图纸尺寸分格弹线、粘条,分格条上皮做到横平竖直交圈对口。并按规范规定的部位设置滴水条。3抹水泥石渣浆面层:操作程序:门窗、旋脸、窗台、阳台、雨罩等部位刷石应先做小面,后做大面以保证大面的清洁美观。刷石阳角部位,喷头应从外往里喷洗,最后用小水壶浇水冲净。檐口、窗台、旋脸、阳台、雨罩等底面应做滴水槽,用木条现场

    16、制作或购买成品,上宽7mm,下宽l0mm,深l0mm,距外皮不小于30mm。大面积墙面刷石一天完不成,连续施工时冲刷新活前应将头天做的刷石用水淋透,以利于喷刷时沾上水泥浆后便于清洗,防止污染墙面。刮一道内掺界面剂的水泥浆,紧跟抹1:0.5:3(水泥:石灰膏:小八厘)石渣浆,面层稠度一般为5070mm。从下而上分两遍与分格条抹平,并及时用小杠检查其平整度(抹石渣面层要高于分格条1mm),然后将石渣层压平压实。4反复揉压、冲刷、拍实、压光:将已抹好的石渣面层拍平压实,将其内水泥浆挤出,用水刷蘸水将水泥浆刷去,重新压实溜光,反复进行34遍,待面层开始初凝,指按无痕,用水刷子刷不掉石粒为准。5冲洗刷石

    17、:一人用刷子蘸水刷去水泥浆,一人紧跟用手压泵的喷头由上往下喷水冲洗,喷头一般距墙面1020cm,把表面水泥浆冲洗干净,使石渣表面露出1/31/2,最后用小水壶浇水将石渣表面冲净。6起分格条、滴水条:待墙面水分控干后,起出分格条、滴水条。7勾缝:及时用水泥膏勾缝。当采用成品塑料分格条时,分格条可以不用起出,清理干净即可。五、 质量标准:(一) 主控项目:1抹灰前基层表面的尘土、污垢、油渍应清除干净,并应洒水润湿。2水刷石工程所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。3抹灰工程应分层进行。当抹灰总厚度大于或等于35mm时,应采取加强措施,不同

    18、材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采取加强网时,加强网与各基体的搭接宽度不应小于100mm。4各抹灰层之间及抹灰层与基体之间必须粘结牢固,抹灰层应无脱层、空鼓和裂缝。(二) 一般项目: 1水刷石表面应石粒清晰、分布均匀、紧密平整、色泽一致,应无掉粒和接槎痕迹。2分格条(缝)的设置应符合设计要求,宽度和深度应均匀,表面应平整、光滑、棱角应整齐。3有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低。 4水刷石工程质量的允许偏差及检验方法应符合下表的规定。墙面水刷石允许偏差及检验方法项次项 目允许偏差(mm)检 查 方 法1立面垂直度5用2m垂直检测尺检查

    19、2表面平整度3用2m靠尺和塞尺检查3阳角方正3用直角检测尺检查4分格条(缝)直线度3拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度3拉5m线,不足5m拉通线,用钢直尺检查六、 成品保护:1. 粘在门窗框及砖墙上的砂浆应及时清理干净。铝合金门窗应及时粘好保护膜以防污染。2. 喷刷时应用塑料薄膜覆盖好已交活的墙面,以防污染。特别是风天更要细心保护和覆盖。3. 建筑物进出口水刷石抹好交活后应及时钉木板保护口角,防止砸坏棱角。4. 拆架子及进行室内外清理时不要损坏和污染门窗玻璃及水刷石墙面。5. 油漆工刷油时应注意别将油桶碰翻污染墙面,对已做好的刷石窗台及凸线等应加以保护,严禁蹬踩损坏。

    20、七、 应注意的问题:1. 灰层粘结不牢、空鼓:原因是基层未浇水湿润、基层未清理或清理不干净;每层灰跟得太紧或一次抹灰太厚;打底后未浇水养护;混凝土外墙板太光滑且基体面未“毛化”处理;板面酥皮未剔凿干净;分格条两侧空是因为起条时将灰层拉裂。应注意基层的清理、浇水;每层灰应严格控制抹灰厚度;抹底灰后24h内注意浇水养护。对混凝土外墙板一定要清除酥皮并进行“毛化”处理。2. 墙面脏、颜色不一致:刷石墙面未抹平压实,凹坑内水泥浆未冲洗干净;原材料一次备料不够;水泥或石渣颜色不一致或配合比不准,级配不一致。操作时应反复揉压抹平,使其无凸凹不平之处,最后用清水冲刷干净。要求刷石配合比由专人掌握、控制,所用

    21、水泥、石碴应一次备齐。3. 坠裂、裂缝:原因是面层厚度不一,冲刷时厚薄交接处由于自重不同将面层坠裂,干后裂缝加大;压活遍数不够,灰层不密实也易形成裂纹或龟裂;石渣内有未熟化颗粒,遇水后体积膨胀将面层爆裂。要求打底灰一定要平整,面层施工一定按工艺要求边刷水边压,直至表面压实压光为止。4. 烂根:刷石与散水、腰线等接触平面部分没有清理干净,表面有杂物,待将杂物清净后形成烂根;由于在下边施工困难,压活遍数不够,灰层不密实,冲洗后形成掉渣或局部石渣不密实。注意刷石与散水和腰线接触部位的清理。5. 阴角刷石、墙面刷石污染、混浊、不清晰:阴角做刷石分两次做两个面,后刷的一面,就污染前面已刷好的一面。应将阴

    22、角的两个面找好规矩,一次做成,同时喷刷。对大面积墙面刷石为防止污染,在冲刷后做的刷石前,先将已做好的刷石用净水冲洗干净并湿润后再冲刷新做的刷石,新活完成后,再用净水同时由上而下冲洗已做好的刷石,防止因冲洗不净造成污染、混浊。6. 刷石留槎混乱,整体效果差:刷石槎子应留在格条处,不得留在块中。7.高处作业要做好防护,应符合建筑施工高处作业安全技术规范(JGJ8091)的相关规定;脚手架搭设应符合国家有关规范的要求。8. 刷石的污水应经过沉淀后再排放到市政管网。(2)马赛克施工方法 (1)清理基层:将封面上的松散混凝土、杂物等清理干净,用1:3水泥砂浆打底,底层拍实,用括尺括平,木抹刀搓粗,阴阳角

    23、必须抹得垂直、方正。使墙面做到干净、平整。(2)弹分格线:马赛克墙面设计一般均留有横向和竖向分格缝。若设计时遗漏,施工时也应增设分格缝。因为一般规格玻璃锦砖每联尺寸为308mmX307mm,联间缝隙为2mm,排版模数即为310mm。每1小粒马赛克背面尺寸近似18mmX18mm,粒间间隙也为2mm,每粒铺贴模数可取20mm。窗间墙尺寸排完整联后的尾数若不能被20整除,则意味着最后1粒马赛克排不下去,若没有分格缝,只能调整所有粒与粒之间缝隙,加大或缩小来决定最后一粒马赛克的取舍;若有分格缝,便可通过分格缝进行调整。(3)湿润基层:墙面基层洒水湿润,刷一遍水泥素浆,随铺随刷。(4)抹结合层:结合层必

    24、须用不低于425号的白水泥或普通硅酸盐水泥素浆,水灰比0.32,厚度约2mm。结合层抹后要稍等片刻,手按无坑,只留下清晰指纹为最佳镶贴时间。(5)弹粉线:在结合层上弹粉线。初铺者每一方格以四联马赛克为宜;熟练到一定程度时,窗间墙只需弹出异形块分格线。(6)刮浆闭缝:马赛克每箱40联,一次或几次拿出马赛克在跳板上朝下平放,调制水灰比为0.32纯水泥浆,并用钢抹子刮目相看在锦砖粒与粒之间的缝隙里,缝隙填满后表面尚应刮一层厚约12mm的水泥浆。若铺贴白色等浅色调的马赛克,则结合层和闭缝水泥浆应用白水泥调配,底色不一致会影响到表面化装饰效果。(7)铺贴马赛克:两手分别捉住玻璃锦砖同一条边的两角,对准分

    25、格线铺贴。从上往下进行,版与版之间留缝2mm。(8)拍板赶缝:马赛克联面刮上水泥浆以后必须立即铺贴,否则纸浸湿了就会脱胶掉粒或撕裂。由于水泥浆未凝结前具有流动性,马赛克贴上墙面后在自身质量的作用下会有少许下坠。又由于手工操作的误差,联与联之间横竖缝隙易出现误差。铺贴之后尚应木拍板赶缝,进行调整。(9)撕纸:马赛克是用易溶于水的胶粘在纸上。湿水后胶便溶于水而失去粘结作用,很容易将纸撕掉。但撕纸时要注意力的作用方向:用力方向若与墙面垂直很容易将单粒锦砖拉掉,因此用力方向应尽量与墙面平行。(10)二次闭缝:撕纸后,锦砖就外露了。仍有个别缝隙可能不饱满而出现空隙,应再次用水泥浆刮浆闭缝。(11)清洗:

    26、再次闭缝约10min后用弯把毛刷蘸清水洗刷。用刷子洗刷至少要换3次清水。最后再人工浇清水冲洗一遍。二室内装饰室内装饰按天棚抹灰、内墙面抹灰、门窗安装(隔断)、楼梯、油漆、玻璃、室内喷白、楼地面的顺序进行。抹灰要求(1)天棚抹灰: 1、搭脚手架:一般情况下,为满足施工要求,搭设满堂红架子为宜;铺好脚手板后,板面距顶板高度一般为1.8米。2、基层处理:首先将凸出的混凝土剔平、凿毛,并用钢丝刷满刷一遍,浇水润湿。若砼表面较光滑,应对其表面进行“毛化处理”,将其光滑的表面洗刷干净,用10%火碱水除去表面的油污,并将碱液用清水冲洗干净后晾干,然后用掺加界面剂的素水泥砂浆甩毛,要求甩点均匀,表面干燥后水泥

    27、砂浆疙瘩均匀地粘满基层表面,并有较高的强度(用手掰不掉)为止。3、弹线、套方、找规矩:根据设计标高和+50cm水平控制线,结合现场实际标高,在四周墙上弹出靠近顶板的水平线,作为顶板抹灰的水平控制线。4、抹底层灰:先将顶板基层润湿,随刷随抹底灰,底灰参照装修做法表;抹灰操作时需用力挤压,以使底灰与顶板表面结合紧密,最后用软刮尺刮抹平顺,用木抹子搓平、槎毛。5、抹面层灰:待底灰约六七成干时,即可进行抹罩面灰,面灰参照装修做法表;抹罩面灰时,先在底灰表面上薄薄地刮一道灰,紧接着抹罩面灰,横竖均用抹子压实,并用刮杠刮平,用铁抹子抹平、压实、压光,并使其与底灰黏结牢固。 (2)内墙面抹灰: 1、基层清理

    28、、浇水:(1)应混凝土及加气混凝土砌块表面进行毛化处理;(2)一般在抹灰前一天,用软管或胶皮管或喷壶顺墙自上而下浇水湿润,每天宜浇两次。2、吊垂直、套方、找规矩、贴灰饼:先用托线板检查墙面平整垂直程度,大致决定抹灰厚度(最薄处不小于7mm),再在门窗口角、柱、墙面的上角各做一个标准灰饼,大小5cm见方,然后根据这两个灰饼用托线板或线锤挂垂直做墙面下角两个标准灰饼,厚度以垂直为准,再用钉子钉在左右灰饼附近墙缝里,拴上小线挂好通线,并根据小线位置每隔1.21.5m上下加做若干标准灰饼,待灰饼稍干后,在上下灰饼之间抹上宽约10cm的砂浆冲筋,用木杠刮平,厚度与灰饼相平,待稍干后可进行底层抹灰。在墙面

    29、上弹出抹灰层控制线,墙面抹灰厚度控制在2cm以内,天棚抹灰厚度控制在1.5cm以内,局部过厚的剔打后再抹灰。3、做护角:室内墙面、柱面和门洞口的阳角,用1:2水泥砂浆作护角,高度为2m,每侧宽度50mm;根据灰饼厚度抹灰,然后粘好八字靠尺,并找方吊直,用1:2水泥砂浆分层抹平,待砂浆稍干后,再用捋角器和水泥浆捋出小圆角。4、抹底层砂浆:底层抹灰用的砂浆参照装修做法表,应分层与所冲筋抹平,并用大杠刮平、找直,木抹子搓毛。5、抹面层砂浆:应在底灰六七成干时开始抹面层砂浆。操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随即抹平。依先上后下的顺序进行,然后赶实压光,压时要掌握火候,既不要出现水纹

    30、,也不可压活,压好后随即用毛刷蘸水将罩面灰污染处清理干净。施工时整面墙不宜甩破活,如遇有预留施工洞时,可甩下整面墙待抹为宜。7、抹踢脚:抹踢脚或墙裙厚度应符合设计要求,无设计要求时凸出墙面57为宜。凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平压光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。8、养护:在潮湿的环境下养护,采用养护喷雾器。2.4、垂直机械的选择地基基础施工阶段,即在拟建房屋西侧安装一台QT1-6塔吊。主体结构施工所需砖、混凝土、构件和周转材料的水平、垂直运输主要由此塔吊承担。同时在办公楼北端和后楼西端设置一座扣管式

    31、井架,以弥补塔吊所安装不到的位置和缓解塔吊吊次,并作为垂直运输砂浆的主要工具。主体结构施工完毕后,拆除塔吊,另在办公楼南端增设一座扣管式井架共同承担装修阶段的垂直运输。水平运输可用双轮手推车。QT1-6塔吊起重量为26t,起重半径820m,最大起重高度40m,起重力矩400kNm。井架每个4m2m,卷扬机棚每个1.5m1.5m,且距离井架不小于10m。经验算,垂直运输能力满足需要。2.5、主要的技术、组织措施1、工程质量措施(1)确保拟建工程定位、放线、轴线尺寸、标高测量等准确无误的措施;(2)为了确保地基土壤承载能力符合设计规定的要求而应采取的有关技术组织措施;(3)各种基础、地下结构、地下

    32、防水施工的质量措施;(4)确保主体承重结构各主要施工过程的质量要求;各种预制承重构件检查验收的措施;各种材料、半成品、砂浆、混凝土等检验及使用要求;(5)对新结构、新工艺、新材料、新技术的施工操作提出质量措施或要求;(6)冬、雨期施工的质量措施;(7)屋面防水施工、各种抹灰及装饰操作中,确保施工质量的技术措施;(8)解决质量通病措施;(9)执行施工质量的检查、验收制度;(10)提出各分部工程的质量评定的目标计划2、施工安全措施(1)提出安全施工宣传、教育的具体措施;对新工人进场上岗前必须作安全教育及安全操作的培训;(2)针对拟建工程地形、环境、自然气候、气象等情况,提出可能突然发生自然灾害时有

    33、关施工安全方面的若干措施及其具体的办法,以便减少损失,避免伤亡;(3)提出易燃、易爆晶严格管理及使用的安全技术措施;(4)防火、消防措施;高温、有毒,有尘、有害气体环境下操作人员的安全要求和措施;(5)土方,深坑施工,高空、高架操作,结构吊装、上下垂直平行施工时的安全要求和措施;(6)各种机械、机具安全操作要求;交通、车辆的安全管理;(7)各处电器设备的安全管理及安全使用措施;(8)狂风、暴雨、雷电等各种特殊天气发生前后的安全检查措施及安全维护制度。3、降低工程成本措施(1)生产力水平是先进的;(2)有精心施工的领导班子来合理组织施工生产活动;(3)有合理的劳动组织,以保证劳动生产率的提高,减

    34、少总的用工数;(4)物资管理的计划性,从采购、运输、现场管理及竣工材料回收等方面, 最大限度地降低原材料、成品和半成品的成本;(5)采用新技术、新工艺,以提高工效,降低材料耗用量,节约施工总费用;(6)保证工程质量,减少返工损失;(7)保证安全生产,减少事故频率,避免意外工伤事故带来的损失;(8)提高机械利用率,减少机械费用的开支;(9)增收节支,减少施工管理费的支出;(10)工程提前完工,以节省各项费用开支。4、 文明施工措施(1)施工现场的围挡与标牌,出入口与交通安全,道路畅通,场地平整;(2)暂设工程的规划与搭设,办公室、更衣室、食堂、厕所的安排与环境卫生;(3)各种材料、半成品、构件的

    35、堆放与管理;(4)散碎材料、施工垃圾运输,以及其它各种环境污染,如搅拌机冲洗废水、油漆废液、灰浆水等施工废水污染,运输土方与垃圾、白灰堆放、散装材料运输等粉尘污染,熬制沥青、熟化石灰等废气污染,打桩、搅拌混凝土、振捣混凝土等噪声污染;(5)成品保护;(6)施工机械保养与安全使用;(7)安全与消防。第3章 施工进度计划3.1、工程量及流水节拍计算表主体工程:表1,1、主体工程劳动量及流水节拍计算表如表1表1序号施工过程施工段工程量单位时间定额劳动量班制人数流水节拍1框架柱扎筋1-I2.4T2.385.71215121-II10.72.3825.46615532-I2.42.385.7121514

    36、2-II7.772.3818.49315453-I1.942.384.617215163-II5.352.3812.733152.574-I1.942.384.617215184-II5.352.3812.733152.595-I1.942.384.6172151105-II5.352.3812.733152.5116-II5.82.3813.804152.5序号施工过程施工段工程量单位时间定额劳动量班制人数流水节拍1框架柱支模1-I185.20.08315.3721101.521-II435.50.08336.1471103.532-I185.20.08315.3721101.542-II3

    37、990.08333.1171103.553-I1750.08314.4251101.563-II243.30.08320.194110274-I1750.08314.5251101.584-II243.30.08320.194110295-I1750.08314.5251101.5105-II243.30.08320.1941102116-II264.50.08321.9541102序号施工过程施工段工程量单位时间定额劳动量班制人数流水节拍1框架柱浇混凝土1-I24m1.4735.282400.521-II89.31.47131.273401.532-I241.4735.282400.542-

    38、II64.81.4795.256240153-I20.51.4730.1352400.563-II44.61.4765.562240174-I20.51.4730.1352400.584-II44.61.4765.562240195-I20.51.4730.1352400.5105-II44.61.4765.5622401116-II48.61.4771.4422401序号施工过程施工段工程量单位产量定额劳动量班制台班流水节拍1预制梁安装1-I20根600.333110.521-II34600.566110.532-I20600.333110.542-II34600.566110.553-I2

    39、0600.333110.563-II34600.566110.574-I20600.333110.584-II34600.566110.595-I20600.333110.5105-II34600.566110.5116-II34600.566110.5序号施工过程施工段工程量单位时间定额劳动量班制人数流水节拍1整浇层1-I28.981.37739.905140121-II29.341.37740.401140132-I28.981.37739.905140142-II29.341.37740.401140153-I28.981.37739.905140163-II29.341.37740.4

    40、01140174-I28.981.37739.905140184-II29.341.37740.401140195-I28.981.37739.9051401105-II29.341.37740.4011401116-II29.341.37740.4011401序号施工过程施工段工程量单位时间定额劳动量班制人数流水节拍1梁板梯支模1-I268/24.50.07/0.14622.331110221-II719/21.50.07/0.14653.469110532-I268/24.50.07/0.14622.337110242-II439.2/21.50.07/0.14633.8831103.553-I262/24.50.07/0.14621.917110263-II439.2/19.50.07/0.14633.5911103.574-I272/24.50.07/0.14622.617110284-II439.2/19.50.07/0.14633.5911103.595-I2950.0720.651102105-II439.2/19.50.07/0.14633.5911103.5116-II424.6


    注意事项

    本文(某厂综合楼施工组织计算书.doc)为本站会员(精***)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
