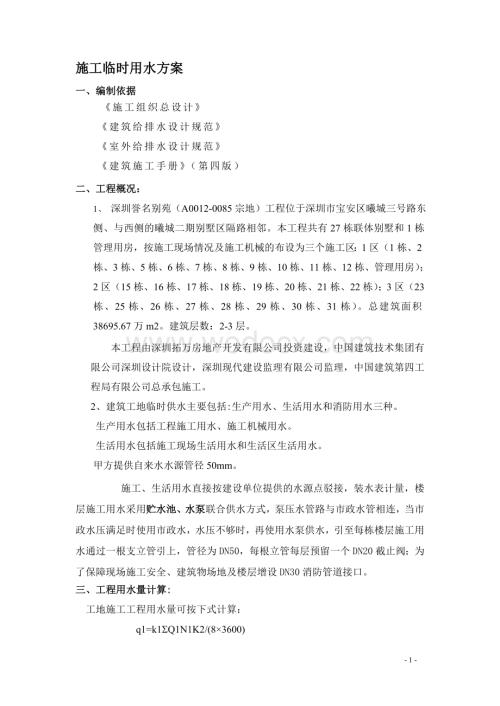

1、施工临时用水方案一、编制依据 施工组织总设计建筑给排水设计规范室外给排水设计规范建筑施工手册(第四版)二、工程概况:1、 深圳誉名别苑(A0012-0085宗地)工程位于深圳市宝安区曦城三号路东侧、与西侧的曦城二期别墅区隔路相邻。本工程共有27栋联体别墅和1栋管理用房,按施工现场情况及施工机械的布设为三个施工区:1区(1栋、2栋、3栋、5栋、6栋、7栋、8栋、9栋、10栋、11栋、12栋、管理用房);2区(15栋、16栋、17栋、18栋、19栋、20栋、21栋、22栋);3区(23栋、25栋、26栋、27栋、28栋、29栋、30栋、31栋)。总建筑面积38695.67万m2。建筑层数:2-3层
2、。本工程由深圳拓万房地产开发有限公司投资建设,中国建筑技术集团有限公司深圳设计院设计,深圳现代建设监理有限公司监理,中国建筑第四工程局有限公司总承包施工。2、建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。 生产用水包括工程施工用水、施工机械用水。生活用水包括施工现场生活用水和生活区生活用水。甲方提供自来水水源管径50mm。 施工、生活用水直接按建设单位提供的水源点驳接,装水表计量,楼层施工用水采用贮水池、水泵联合供水方式,泵压水管路与市政水管相连,当市政水压满足时使用市政水,水压不够时,再使用水泵供水,引至每栋楼层施工用水通过一根支立管引上,管径为DN50,每根立管每层预留一个D
3、N20截止阀;为了保障现场施工安全、建筑物场地及楼层增设DN30消防管道接口。三、工程用水量计算:工地施工工程用水量可按下式计算: q1=k1SQ1N1K2/(83600) 其中 q1 施工工程用水量 (L/s); K1 未预见的施工用水系数,取1.10; Q1 每班计划完成工程量 ,按每班浇筑500m3混凝土 N1 施工用水定额,混凝土采用预拌混凝土,仅考虑混凝土自然养护,粍水量取300L K2 用水不均匀系数,取1.50。 经过计算得到 q1 =1.105003001.500/(83600)=8.59L/S。四、生活用水量计算:施工工地用水量计算公式: 其中 q3 施工工地生活用水量 (L
4、/s); P1 施工现场高峰期生活人数,取800人; N3 施工工地生活用水定额,取值如下表; K4 施工工地生活用水不均匀系数,取1.40; b 每天工作班数(班),取每天工作两班。 施工工地用水定额列表如下: - 序号 用水名称 单位 耗水量N1(L) 1 生活区全部生活用水 L/人 20.0 -经过计算得到 q3 = 800.0020.001.40/(283600)=0.40L/S。 五、生活区用水量计算:生活区生活用水量计算公式: 其中 q4 生活区生活用水量 (L/s); P2 生活区居住人数,取800人; N4 生活区昼夜全部生活用水定额,取值如下表; K5 生活区生活用水不均匀系
5、数,取2.00; 生活区生活用水定额列表如下: - 序号 用水名称 单位 耗水量N1(L) 1 生活区全部生活用水 L/人 20.0 - 经过计算得到 q4 = 800.0020.002.00/(243600)=0.37L/S。六、消防用水量计算:根据消防范围确定消防用水量 q5 =11.00L/S。七、施工工地总用水量计算:施工工地总用水量Q可按以下组合公式计算: 在此计算中得:Q =q5+(q1+q2+q3+q4)/2 =11.00+(8.59+0.00+0.40+0.37)/2=10.18L/S; 最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。 最后Q还应增加10%
6、,得出 Q =10.18+1.02=11.2L/S;八、供水管径计算:工地临时网路需用管径,可按下式计算: 其中: d 配水管直径(m); Q 施工工地用水量(L/S); V 管网中水流速度(m/s),取V=1.00(m/s); 供水管径由计算公式:d=411.2/(3.141.001000)0.5=0.11m=110mm得临时网路需用内径为110mm的供水管,现场实际安装主管50 mm管径。九、水源选择(因甲方提供DN50供水管径,装表计量供生活区用水及施工区用水,按甲方提供水源点驳接,为满足消防供水,现场增设储水池、水泵供水)。因采用市政供水,生活用水、生产用水的水质符合用水水质标准。 十
7、、水泵的选择 H泵=(Z4-Z泵)+ H2+h则H泵=(100m3.0m)+9m+8m=114m 选择BX-41+10.75导线,配套电机功率为15KW。式 中 Z4 供水对象(用户)最不利标高,100m; H2 供水对象最不利处的自由水头取9m; h 供水网络中的水头损失,凭经验取8m;十一、供水管道布置见施工用水平面布置图。十二、贮水池和化粪池设计 贮水池容积选用两个20m3,化粪池现场定。十三、消防给水采用生产用水和消防用水合用一个系统,现场防火采用消火栓系统。 1、现场消火栓布设 现场消防干管环状布置,消火栓的管径直径50mm,配备水龙带为50米,充实水柱为10米,则消火栓保护半径R
8、= 500.9 + 0.7110 = 52.1m,具体位置见平面图。 2、楼层消火栓布设、管理措施1)每相邻两栋安装1根立管,每层设置一个消火栓接口,可满足要求消防使用要求。2)施工现场另行增设干灭火器,每层设置2个放置在人货梯出口处;其各总配电箱各放置2个;钢筋制作场、木工加工场各设置两个;现场办公区设4个,灭火器在食堂门口、临时宿舍边各挂设2个。 3)制定专项消防管理制度,落实消防各项管理程序,编制专项消防应急预案和演练方案,组织相关人员做好消防演练工作。委派专业安全员对整个现场的消防管理工作,定期对消防设施的检查、维护工作,并做好检查维护记录。 十四、临时排水措施1)施工现场采用明沟排水
9、,截面为200300mm,直线段每隔30m设置一个沉砂井,卫生间排水采用分流制,粪水排至临时化粪池,采用塑料管暗埋或暗沟,再排至市政污水管网。2)为保证现场文明生产,防止污染环境,楼层现场生产废水排放采用PVC管DN100,楼层施工污水用PVC管从电梯井内排放到地面,地面设沉淀池,地面排污采用300300500的砖砌明沟(砖侧砌)。设置自流排放坡度不小于1%,按平面图设沉淀池,经多级沉淀后排入甲方指定的地下排水管网中。由于现场砂浆需现场搅拌,搅拌站应设三级沉淀池及喷淋设备,所有施工废水、污水均须经处理,达到国家有关排放标准,方可排入指定水渠。具体布置详见施工平面布置图。3) 加强现场的排水系统
10、的保养和维修工作,派专人对排水系统的管理,定期对整个系统的维护和清理,保持沟清管通;定期对沉淀池内沉淀物的清理工作。本文是通过网络收集的资料,如有侵权请告知,我会第一时间处理。本店专业 提供 豆丁网 道客巴巴 百度文库 智客(21ask) 文档在线 网站的原始文档下载服务。收费标准:1、 豆丁网: 按照豆丁网原价的50%收取,不收手续费。2、 道客巴巴:按照道客巴巴网站原价的90%收取,不收手续费。3、 百度文库:所有文档,无论多少积分,统一收取1元,不收手续费。4、 智客网: 按照智客网的原价收取,手续费1元。(智客网站 每次充值最少是20元)5、 文档在线:所有文档,无论多少积分,统一收取
11、5元,不收手续费(文档在线网站,每次充值至少20元)。关于发货:(5分钟内完成)1、 通过旺旺发送。2、 通过QQ发送。3、 通过邮箱发送。联系方式:1、 QQ:16405228812、 旺旺:mx5976516613、 邮箱:16405228814、 手机:15018530036(限短信)注意事项:1、 所有文档一经售出概不退款。2、 大家购买时,请按实际的价格选择合适的宝贝数量。否则不予发货。谢谢配合。3、 拍下宝贝时,务必备注清楚文档网站链接地址(或者文档的完整名称)以及邮箱地址。4、 店主在线时再拍,以防止不能及时的给您发货。您有任何疑问,请联系我!欢迎大家前来咨询!营业时间 早上10:30-01:00 .忽略此处.- 7 -
