欢迎来到沃文网! | 帮助中心 分享知识,传播智慧!
沃文网
全部分类
  • 教学课件>
  • 医学资料>
  • 技术资料>
  • 学术论文>
  • 资格考试>
  • 建筑施工>
  • 实用文档>
  • 其他资料>
  • ImageVerifierCode 换一换
    首页 沃文网 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    吊篮施工监理交底.docx

    • 资源ID:1108244       资源大小:15.43KB        全文页数:3页
    • 资源格式: DOCX        下载积分:8积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要8积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    吊篮施工监理交底.docx

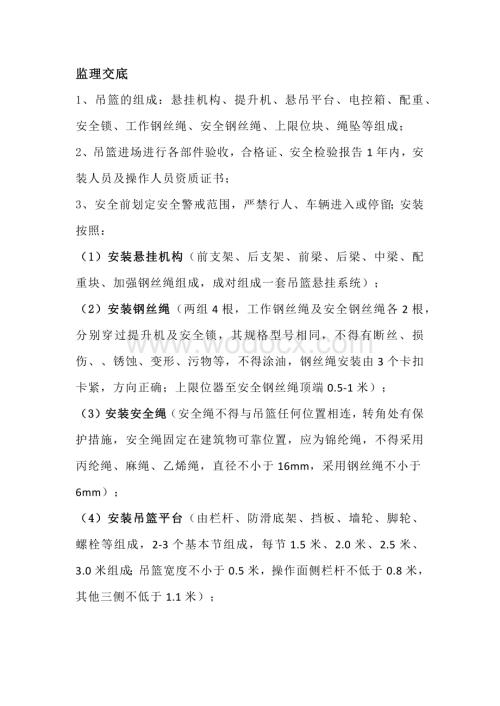

    1、监理交底1、吊篮的组成:悬挂机构、提升机、悬吊平台、电控箱、配重、安全锁、工作钢丝绳、安全钢丝绳、上限位块、绳坠等组成;2、吊篮进场进行各部件验收,合格证、安全检验报告1年内,安装人员及操作人员资质证书;3、安全前划定安全警戒范围,严禁行人、车辆进入或停留;安装按照:(1)安装悬挂机构(前支架、后支架、前梁、后梁、中梁、配重块、加强钢丝绳组成,成对组成一套吊篮悬挂系统);(2)安装钢丝绳(两组4根,工作钢丝绳及安全钢丝绳各2根,分别穿过提升机及安全锁,其规格型号相同,不得有断丝、损伤、锈蚀、变形、污物等,不得涂油,钢丝绳安装由3个卡扣卡紧,方向正确;上限位器至安全钢丝绳顶端0.5-1米);(3

    2、)安装安全绳(安全绳不得与吊篮任何位置相连,转角处有保护措施,安全绳固定在建筑物可靠位置,应为锦纶绳,不得采用丙纶绳、麻绳、乙烯绳,直径不小于16mm,采用钢丝绳不小于6mm);(4)安装吊篮平台(由栏杆、防滑底架、挡板、墙轮、脚轮、螺栓等组成,2-3个基本节组成,每节1.5米、2.0米、2.5米、3.0米组成;吊篮宽度不小于0.5米,操作面侧栏杆不低于0.8米,其他三侧不低于1.1米);(5)安装提升机LTD(成对安装,常用爬升式,必有手动式释放装置,铭牌满足提升重量要求,电机安装方向朝篮体内侧);(6)安装安全锁及限位器(安全锁有效期1年内,下滑速度及倾斜角度不满足要求时自动锁住安全钢丝绳

    3、,具有人工操作开闭锁的功能;安全锁有离心触发式和摆臂防倾斜式,后者常用;上限位行程开关设置在安全锁上);(7)安装电控箱(电气箱集中控制,有急停装置(不能自动复位),固定在护栏内侧,设置单独开关箱,TN-S系统);(8)安装绳坠块(坠块离地15cm左右);(9)对吊篮整体检查、紧固(1、安全锁试验,上升离地1米处单侧下降直至锁绳测量两端高度差,即为锁绳距离,角度在3-8度之间;再检查另一侧安全锁;2、空载试运行,平台上下运行3次,每次行程3-5米,平稳可靠无异响、制动可靠,按下急停按钮可以停止运行,触碰上限位开关平台可停止上升;3、载荷试验,装额定载荷后3-5米3次,无异响、无松动、停止无滑降

    4、等;4、手动滑降试验,站两个人至额定载荷,升3-5米高度,两个人同时操作升降装置,下降平稳,滑降速度不大于下降速度的1.5倍。4、注意事项:(1)前支架不得支撑在女儿墙、挑檐边缘,配重防止随意移动的措施并涂有禁止移动的文字,前梁伸出长度符合说明书,一般不大于1.3米;前后梁与中梁连接必须至少两孔重叠,后梁伸出长度调至最大;吊篮与建筑水平距离不小于10cm;前梁长度大于1.5米时应减少荷载,增加配重;抗倾覆安全系数大于2;(2)前支架与地面垂直,脚轮不得受力,支架支撑点承载力应计算;(3)前后梁应为前高后低,坡度不大于2%,两组悬吊支架距离应与吊篮一致,按照方案布置图安装架设,两台之间间距不得小于50cm;(4)使用时,佩戴安全帽,安全带应为坠落悬挂安全带,锁扣挂在独立设置的安全绳上。交叉作业时,吊篮上方应设置隔离措施。(5)不得采用吊篮运送物料,操作人员培训考试合格上岗,上下吊篮必须在地面上进行,不得在窗口、顶部进出,吊篮内人员不超过2个。(6)两组配重应相同,每组500公斤,每块25公斤;(7)吊篮每次移位后必须组织监理进行举牌验收;每组吊篮有唯一的编号,采取编号管理,纳入危大工程管理范围,施工及监理人员做好旁站记录;(8)吊篮设置安全警示牌,明确荷载重量;限载人数及编号、安全操作规程。交底人:被交底人:交底时间:年月日


    注意事项

    本文(吊篮施工监理交底.docx)为本站会员(小****库)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
