欢迎来到沃文网! | 帮助中心 分享知识,传播智慧!
沃文网
全部分类
  • 教学课件>
  • 医学资料>
  • 技术资料>
  • 学术论文>
  • 资格考试>
  • 建筑施工>
  • 实用文档>
  • 其他资料>
  • ImageVerifierCode 换一换
    首页 沃文网 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    043室内卫生间涂膜防水技术交底.doc

    • 资源ID:1106024       资源大小:92.50KB        全文页数:4页
    • 资源格式: DOC        下载积分:15积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要15积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    043室内卫生间涂膜防水技术交底.doc

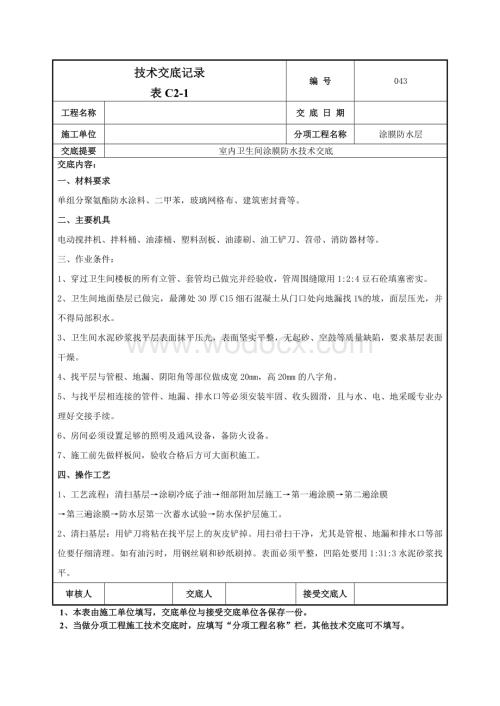

    1、技术交底记录表C2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容: 一、材料要求单组分聚氨酯防水涂料、二甲苯,玻璃网格布、建筑密封膏等。二、主要机具电动搅拌机、拌料桶、油漆桶、塑料刮板、油漆刷、油工铲刀、笤帚、消防器材等。三、作业条件:1、穿过卫生间楼板的所有立管、套管均已做完并经验收,管周围缝隙用1:2:4豆石砼填塞密实。2、卫生间地面垫层已做完,最薄处30厚C15细石混凝土从门口处向地漏找1%的坡,面层压光,并不得局部积水。3、卫生间水泥砂浆找平层表面抹平压光,表面坚实平整,无起砂、空鼓等质量缺陷,要求基层表面干燥。4、找平层

    2、与管根、地漏、阴阳角等部位做成宽20mm,高20mm的八字角。5、与找平层相连接的管件、地漏、排水口等必须安装牢固、收头圆滑,且与水、电、地采暖专业办理好交接手续。6、房间必须设置足够的照明及通风设备,备防火设备。7、施工前先做样板间,验收合格后方可大面积施工。四、操作工艺1、工艺流程:清扫基层涂刷冷底子油细部附加层施工第一遍涂膜第二遍涂膜第三遍涂膜防水层第一次蓄水试验防水保护层施工。2、清扫基层:用铲刀将粘在找平层上的灰皮铲掉。用扫帚扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,用钢丝刷和砂纸刷掉。表面必须平整,凹陷处要用1:31:3水泥砂浆找平。审核人交底人接受交底人1、本

    3、表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容: 3、涂刷冷底子油:冷底子油均匀涂刷一遍,要求涂刷均匀一致,不得漏涂,不得过薄也不得过厚。冷底子油干燥后方可进行下道工序。4、细部附加层施工:卫生间的地漏、管根、阴阳角等处用单组分聚氨酯涂刷一遍做附加层处理,两侧各在交接处涂刷200mm,地面四周与墙体连接处,以及管根处平面涂膜防水层宽度和平面拐角上返高度各250mm。地漏口周边平面涂膜

    4、防水层宽度和进入地漏口下返均为40mm。5、第一遍涂料:将单组分聚氨酯防水涂料倒入拌料桶中, 用电动搅拌机搅拌均匀(约5min)。用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,厚度为0.30.5mm(如果过厚,涂料容易起泡)。6、第二遍涂料:第一遍涂料固化后,按上述方法进行第二遍涂料操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍相同。7、第三遍涂膜:第二遍涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂。刮涂量与第一遍相同。在操作过程中不得搅拌过多,当天必须用完。如涂料粘度过大不便涂刮时,可加入少量二甲苯进行稀释。涂料防水做完,经检查验收合格方可进行蓄

    5、水试验,24h无渗漏,可进行面层(保护层)施工。8、卫生间单组分聚氨酯防水涂料施工采用“一布三涂”法,其中卫生间单组分聚氨酯防水涂料总厚度为1.5mm,卫生间地面防水上墙高度为1.8m,要求高度一致。五、质量标准1、主控项目:1.1涂膜防水材料的品牌、牌号符合设计要求。对防水涂料技术性能的四项指标必须经试验室进行复验合格后方可使用。1.2涂膜防水层与管根、地漏、阴阳角等细部做法符合设计及施工规范的规定,涂膜防水层不得有渗审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C

    6、2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容: 漏现象(检查渗漏水的方法为把地漏堵塞,蓄水24h观察无渗漏为合格,蓄水高度3050mm)。2、一般项目:2.1涂膜层涂刷厚薄均匀,涂膜防水层总厚度满足设计要求,封闭严密。保护层和防水层粘结牢固,表面平整,不允许有空鼓、脱落、翘边等现象,紧密结合,不得有损伤。2.2 冷底子和涂料附加层的涂刷方法、搭接收头符合施工规范要求,粘结牢紧密,接缝封严,无空鼓。2.3 涂膜防水层不起泡、不流淌,平整无凹凸,颜色、亮度一致,与管件、地漏、排水口、阴阳角等接缝严密,收头圆滑。2.4 涂膜防水层表

    7、面坡度符合设计要求,不得有局部积水和渗漏水现象。六、成品保护1、防水施工过程中,不得污染已做好饰面的墙面、管件以及门窗等。2、防水做完后,严格加以保护。保护层未做完之前,任何人员不得进入,也不得堆积杂物、以免损坏。3、地漏或排水口内防止杂物塞满,确保排水畅通。蓄水试验合格后,不要忘记将地漏内清理干净。4、面层施工时,对突出地面的管根、地漏、排水口等与地面交接处的涂膜不得碰坏。七、文明安全施工及环保措施1、存放材料的房间和施工现场必须通风良好。2、存料、配料和施工现场必须严禁烟火,并备有消防灭火器材。3、每次用完的机具及时用有机溶剂清洗干净。4、操作场地要防火、通风,操作人员戴手套、口罩、眼镜等

    8、以防溶剂中毒。5、防水施工人员必须经过专业培训,持证上岗,施工前先做样板间,验收合格后方可大面积施工。6、防水材料以及防水施工所用的稀料、汽油等易燃、易爆品必须设专门的库房保管,库房内严禁人审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编 号043工程名称交 底 日 期施工单位分项工程名称涂膜防水层交底提要室内卫生间涂膜防水技术交底交底内容: 员住宿,库房远离生活区,要求室内温度不宜过高,通风良好,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。7、搬运防水材料、稀料和汽油等要轻拿轻放,严禁扔放,避免摔坏包装罐体造成泄露。8、防水材料、稀料和汽油在堆放时要求码放整齐,按类堆放,避免最底部的包装罐受压破裂,5.99、9、防水操作人员进场严禁携带火种,严禁在施工现场吸烟或进行其他明火作业。10、防水施工过程中的废弃物严禁随意丢弃,必须统一交到垃圾站(有毒有害不可回收)进行处理。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。


    注意事项

    本文(043室内卫生间涂膜防水技术交底.doc)为本站会员(芳黎)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
