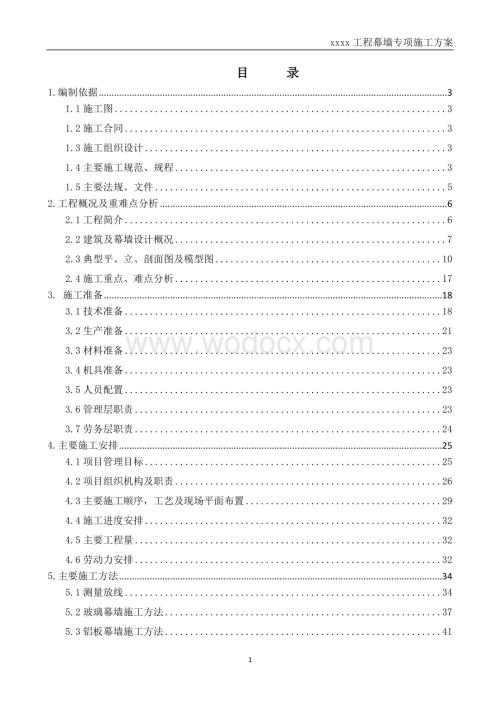

1、 xxxx工程幕墙专项施工方案目 录1.编制依据31.1施工图31.2施工合同31.3施工组织设计31.4主要施工规范、规程31.5主要法规、文件52.工程概况及重难点分析62.1工程简介62.2建筑及幕墙设计概况72.3典型平、立、剖面图及模型图102.4施工重点、难点分析173. 施工准备183.1技术准备183.2生产准备213.3材料准备233.4机具准备233.5人员配置233.6管理层职责233.7劳务层职责244.主要施工安排254.1项目管理目标254.2项目组织机构及职责264.3主要施工顺序,工艺及现场平面布置294.4施工进度安排324.5主要工程量324.6劳动力安排3
2、25.主要施工方法345.1测量放线345.2玻璃幕墙施工方法375.3铝板幕墙施工方法415.4陶板幕墙施工方法435.5雨季施工措施516.施工质量保证措施526.1完善质量管理体系526.2完善各项质量管理制度536.3技术质量方面的保证措施536.4施工过程的质量控制537.工期保证措施567.1组织及制度保证567.2材料进场保证577.3机具设备保证577.4劳动力保证577.5后勤保证577.6特殊保障措施577.7当施工条件发生变化时的保障措施588.安全,消防保卫与文明施工保证措施588.1安全保证体系588.2遵守工程所在地政府部门的规定588.3加强文明施工管理598.4
3、加强安全施工管理598.5建立健全安全施工管理与保障制度598.6安全生产管理制度及安全文明保证措施609.成品保护措施659.1加工组装过程中成品保护措施669.2包装入库过程中成品保护措施669.3运输过程中的成品保护措施679.4安装施工过程中的成品保护措施6710.安全应急救援预案691.编制依据1.1施工图 表1图纸名称日期xxxx及配套工程建筑施工图2014年6月20日xxxx及配套工程结构施工图2014年6月20日xxxx及配套工程幕墙施工图2015年4月xxxx及配套工程泛光照明施工图2015年8月1.2施工合同 表2合同名称签订日期xxxx及配套工程施工合同2013年5月xx
4、xx及配套工程幕墙分包合同2015年4月1.3施工组织设计 表3名称日期xxxx及配套工程施工组织设计2013年8月1.4主要施工规范、规程 表4名 称编 号类别建筑结构荷载规范GB50009-2012国家钢结构设计标准规范 GB50017-2017建筑设计防火规范GB50016-2014建筑物防雷设计规范GB50057-2010建筑抗震设计规范GB50011-2010工程测量规范GB50026-2007钢结构焊接规范GB50661-2011冷弯薄壁型钢结构技术规程GB50018-2002钢结构工程施工质量验收规范GB50205-2001高处作业吊篮GB19155-2003建筑装饰装修工程质量
5、验收规范GB/T 19155-2017建筑工程施工质量验收统一标准GB50300-2013国家建筑幕墙层间变形性能分级及检测方法GB/T 18250-2015铝合金建筑型材GB/T5237.15-2017铝及铝合金加工产品的化学成分GB/T3190-2008铝及铝合金轧制板材GB/T3880-2006中空玻璃GB/T11944-2012钢化玻璃GB15763.2-2005镀膜玻璃第2部分:低辐射镀膜玻璃GB/T18915.2-2013低合金高强度结构钢GB1591-2018碳素结构钢GB/T700-2006硅酮和改性硅酮建筑密封胶GB/T 14683-2017紧固件机械性能不锈钢螺母GB309
6、8.15-2014紧固件机械性能不锈钢螺栓、螺钉、螺柱GB3098.1-2000紧固件机械性能自攻螺钉GB3098.5-2016建筑材料放射性核素限量GB/T6566-2010玻璃幕墙工程技术规范JGJ102-2003行业建筑玻璃应用技术规程JGJ113-2015金属与石材幕墙工程技术规范JGJ133-2001混凝土结构后锚固技术规程JGJ145-2013外墙外保温工程技术规程JGJ144-2004建筑外墙清洗维护技术规程JGJ168-2009施工现场临时用电安全技术规范JGJ46-2005建筑施工高处作业安全技术规范JGJ80-2016建筑工程检测试验技术管理规范JGJ190-2010建筑用
7、隔热断桥铝合金型材穿条式JG/T175-2011幕墙玻璃接缝用密封胶JC/T882-2001建筑幕墙用陶板JG/T324-2011建筑工程资料管理规程DB11/T695-2017地方北京市建筑规程施工安全操作规程DBJ01-62-2002公共建筑节能设计标准DBJ01-687-2015公共建筑节能评估标准DBJ01-100-2005建设工程施工现场安全防护、场容卫生及消防保卫标准DB11/945-2012公共建筑节能施工质量验收规程DB11/T510-2017北京市建筑工程施工安全操作规程DB11/382-2016建筑长城杯工程质量评审标准DB11/T1074-2014建设工程施工现场安全资料
8、管理规程DB11/383-2017建筑施工测量技术规程DBJ11/T446-2015建筑装饰石材应用技术规程DB11/T512-20171.5主要法规、文件 表5类别名称编号国家中华人民共和国建筑法主席令1997第91号华人民共和国环境保护法主席令1989第22号中华人民共和国合同法国家主席令第15 号中华人民共和国招标投标法国家主席令第21 号中华人民共和国安全生产法国家主席令第70 号中华人民共和国消防法1998年9月中华人民共和国水污染防治法主席令1994第12号中华人民共和国固体废物污染环境防治法1996年4月中华人民共和国环境噪声污染防治法1997年3月安全生产许可证条例国务院令第3
9、97 号建设工程质量管理条例国务院令第279号建设工程安全生产管理条例国务院令第393 号危险性较大分部分项工程安全管理规定住建部37号令住房城乡建设部办公厅关于实施危险性较大的分部分项工程安全管理规定有关问题的通知建办质201831号地方关于进一步做好建筑业10项新技术推广应用的通知建质200526号关于加强房屋建筑和市政基础设施工程施工技术管理工作的通知京建法201822号北京市建设工程见证取样和送检管理规定(试行)京建质2009289 号北京市建设工程见证取样质量检测单位资质条件管理规定的通知京建质2001229号北京市建设工程施工现场管理规定京建施字第423号北京市建设工程现场施工安全
10、监督工作规定京建施2009838号关于建筑工程安全防护、文明施工措施费用及使用管理规定京建施2005802号关于做好冬季施工安全生产工作的通知京建施20071161号关于做好北京市建筑业农民工参加工伤保险工作的通知京劳社工发2006138号北京市建筑施工现场安全标准化手册京建施2008186 号北京市建筑工程安全玻璃使用规定京建法20012号2.工程概况及重难点分析2.1工程简介 表6序号项目内容1工程名称xxxx工程2地理位置北京市海淀区玉渊潭南路11号3建设单位中国宋庆龄基金会4设计单位华东建筑设计研究总院5监理单位中咨工程建设监理公司6施工总承包单位中国建筑一局(集团)有限公司7合同承包
11、范围(幕墙部分)主楼、演艺中心、幼儿特色教育中心外围幕墙、涂料和内庭窗、观光电梯等8投资来源自筹9幕墙部分总工期2015年4月1日至2015年10月17日10合同质量目标质量等级为合格,获得 “北京市建筑长城杯金奖”,中建一局“精品杯”,争创“鲁班奖”2.2建筑及幕墙设计概况 表7序号项目内容1建筑功能集少儿体验馆、培训、办公、青年交流营、旗舰级幼儿园和演艺中心为一体的综合性建筑,主要服务于少年儿童。2建筑层数主楼9层演艺中心3层幼儿特色教育中心3层4建筑层高(m)主楼首层、二层层高6m;三层层高5.4m;四至九层层高4.5m演艺中心首层层高6米标准层层高4.4m幼儿特色教育中心标准层层高4.
12、2m5建筑高度(m)主楼(含屋顶层幕墙)46.9m演艺中心17.40m幼儿特色教育中心12.40m7建筑平面主楼横轴编号116纵轴编号HR演艺中心横轴编号1316纵轴编号DH幼儿特色教育中心横轴编号K1K9纵轴编号KAKD8幕墙性能指标抗风压性能等级大面1级,转角2级水密性能等级2级气密性能等级3级平面内变形性能3级耐撞击性能2级隔声性能等级2级抗震设防8度保温性能等级5级9明框玻璃幕墙装饰线条水平外装饰扣盖宽度为75mm,出玻璃面为34mm;竖向装饰扣盖宽度75mm,出玻璃面63mm。龙骨选型首层及三层、南立面独立幕墙竖龙骨采用160806mm矩形钢管(表面氟碳喷涂);横梁采用80805mm
13、方钢管(表面氟碳喷涂);其它部位(4-9层)采用铝合金龙骨。钢龙骨横梁和立柱的材质采用Q235B钢材,铝型材的材质采用6063-T5,铝型材室外可视面采用氟碳喷涂处理,室内可视面采用粉末喷涂处理,不可视面采用阳极氧化处理,钢龙骨可视面采用氟碳喷涂,颜色根据建筑师和业主封样确定玻璃选型主立面首层采用10+12A+10 LOW-E中空钢化L0W-E玻璃,颜色根据建筑师和业主封样确定。连接方式明框玻璃幕墙体系,玻璃通过通长铝合金压板固定于幕墙龙骨上,主次龙骨采用焊缝连接,主龙骨为简支梁受力结构体系。开启扇要求开启角度不大于30,开启距离不大于300mm,取其中的较小者,执手为带传动器的普通执手;所有
14、开启扇的锁点为四点锁。密封系统现场采用湿密封系统,可以根据现场的实际情况设计密封胶的填注位置及要求,能最大可能的密封。明框装饰条处采用三元乙丙胶条密封,同时采用硅酮密封胶密封。设计有关要求1)横梁在自重作用下的挠曲变形应小于3mm;2)铝合金副框与骨架之间的防噪音胶条应采用邵氏硬度为605的氯丁橡胶条,并应挤出成形;3)承重垫块应采用邵氏硬度为855的硬质PVC塑料块或氯丁橡胶块,并应模压成形,放置在板块的二个1/4边长处,长度根据结构计算确定且不小于100mm;4)开启框组框接缝处的硅酮密封胶,应在组框工序开始前进行,组角后在开启框四个角部进行围胶密封;5)开启扇的隔热胶条应采用邵氏硬度为6
15、55的氯丁橡胶条,并应挤压成形;6)开启扇的密封胶条应采用邵氏硬度为405的三元乙丙胶条,并应挤出成形;7)开启扇的密封胶条应采用45的剪切下料形式,下料长度应比理论长度长约5cm,并在转角处采用粘接剂粘接;8)开启扇的锁点为四点锁;9)安装伸缩臂时需要在框、扇型材空腔内预先放置铝合金衬块,并保证位置准确;10)铝合金压板与横梁的连接螺栓间距不应大于300mm,螺栓距压板端部的距离不应大于50mm;11)铝合金压块与立柱的连接螺钉间距不应大于300mm,螺钉距副框端部的距离不应大于100mm,铝合金压块长度不小于35mm;12)装饰扣板的外伸长度超过100mm,应采用机械连接;13)所有密封胶
16、都是中性硅酮密封胶,如果密封胶与氟碳喷涂或粉末喷涂表面接触时,应在密封胶施工前先涂刷满足要求的底漆;15)在两种不同金属材料接触的部位,均须设置2厚的防腐蚀垫片,防腐蚀垫片应采用改性聚丙烯层压板或聚四氟乙烯板,也可采用环氧树脂玻璃纤维布或尼龙12垫片明框基座部分采用隔热条处理。隔热条采用进口尼龙66+25%强化玻璃纤维使用部位主楼四至九层,演艺中心局部,幼儿园局部10陶土板幕墙陶土板厚度20mm龙骨选型主楼首层及演艺中心部位的立柱采用160806镀锌钢矩管;横梁采用80805镀锌钢矩管;主楼49层采用铝合金立柱。构造特点1)转接件和钢角码之间采用钢销连接,且钢销可以在转接件内水平滑动,抗震性能
17、好;2)通过板预埋件、连接件的柔性连接,把荷载传递到主体;3)钢角码与转接件接触部位设计有防噪音橡胶垫,避免产生噪音;使用部位主楼,演艺中心及幼儿园西侧圆弧造型11铝板幕墙面材2.5mm厚铝单板龙骨504角钢使用部位玻璃幕墙收边及女儿墙收口12外墙外保温主楼幕墙保温材料采用保温岩棉,满足A级不燃材料,容重不小于100kg/m3,憎水率98%以上,保温厚度为60mm厚。每层楼板处设置高度不小于800mm,厚度不小于100mm的层间防火封堵。演艺中心幼儿园粘贴60mm厚复合岩棉保温板2.3典型平、立、剖面图及模型图70图1 典型平面图图2 建筑南立面图图3 建筑东立面图图4 A-A剖面图图5 建筑
18、南立面模型图图6 幼教中心西南立面模型图2.4施工重点、难点分析序号重难点分析应对措施1建筑外形设计新颖,陶板幕墙施工难度大本工程地下部分连为一体,地上部分分为主楼,演艺中心,幼儿特色教育中心三个部分;工程外立面设计新颖,为异形曲面圆弧型造型,异圆心圆弧构件较多。其中主楼、演艺中心为陶板幕墙,装饰线条及通风百叶为陶棍造型,陶板幕墙有规律的排布着泛光照明铝合金灯槽,由于陶板材料的特殊性,异形圆弧处及灯槽与陶板幕墙连接处施工难度大。应对策略:运用BIM技术,建立信息化模型,对异型构件进行建模放样,辅助定位放线,解决曲面异形构件施工精度问题,进行幕墙节点深化设计,对细部节点进行深化。2工程质量标准高
19、工程总体质量目标为创“北京市建筑长城杯金奖”,获得中建一局“精品杯”,争创“鲁班奖”。幕墙部分作为决定外立面观感的主要施工部位,质量管理至关重要。应对策略:坚持策划先行,样板引路的管理理念,现场成立幕墙施工QC小组,工程开工前,对影响幕墙观感的主要控制因素进行分析,过程中严格管控,幕墙确保施工质量。3工期较为紧张,施工协调管理难度大由于工程建筑外形新颖,异形构件数量,部分圆弧处陶板需要开模制作加工,工程工期较为紧张,且外墙泛光照明灯槽数量多,施工中也存在与屋面,二次结构,精装修施工,室外园林小市政的交叉配合,施工协调管理难度大。应对策略:合理安排施工工序,实现立体交叉施工,加快施工进度。对于异
20、型,需开模加工构件,应提前安排加工生产,避免延误工期。3. 施工准备3.1技术准备3.1.1正式施工前应取得幕墙深化设计图纸,图纸应由原设计单位签字认可。3.1.2工程技术部组织相关人员熟悉图纸、变更、洽商,明确幕墙节点施工做法,对图纸问题及时提出;参加由业主单位组织的设计交底会,对图纸问题进行明确,签署设计交底记录。3.1.3由项目技术部编制幕墙施工方案,逐级进行交底,项目总工对项目管理人员和施工队伍主要管理人员做方案交底。专业工长以书面及会议形式向作业人员进行技术交底(双方安全生产管理人员签字),技术交底要有针对性、可操作性,针对关键部位和质量控制点,提出具体措施和要求。3.1.4立即着手
21、进行材料选型和认样工作,现场制作材料样板墙,组织业主,设计单位进行样板确认,对确认的材料及时进行签字确认。3.1.5对现场主体结构进行实测实量,测量后的有关数据及时反映给幕墙的设计师,以便幕墙设计师了解现场情况,及时作出方案调整,并在施工图制作过程中绘出现场安装基准并作为下料单的原始数据。3.1.6编制幕墙创优施工方案,明确节点创优做法,施工前制作样板,验收通过后方可大面积施工。3.1.7施工方案编制计划 表8序号方案名称编制人编制时间备注1幕墙脚手架安全专项方案王松2015年4月2安全施工应急与响应预案樊旭东2015年4月3幕墙创优施工方案李辉2015年4月3.1.8检验、试验计划 表9序号
22、材料名称试验性质试验内容取样数量及要求送检时间备注1钢材材料复试拉伸试验弯曲试验同一厂别,同一炉罐号、同一规格、同一交货状态每60t为一验收批;每一验收批取一组试件(拉伸、弯曲各一个)材料进场后,使用前根据试验室要求确定取样规格、数量2硅酮结构密封胶材料复试拉伸粘结性邵氏硬度相容性试验每2t(双组份)为一验收批材料进场后,使用前3化学螺栓现场检测抗拔试验按总数量的千分之三取一组,每组取三个点,应包括水平状态与垂直状态,且不同标号的混凝土基材分别取样。以1000根为一检验批化学锚栓施工完毕后14d4幕墙性能试验周期现场样板抗风压性能空气渗透性能雨水渗透性能平面变形性能保温性能采用本工程最具代表的
23、结构,其中包括材料、组件、玻璃装置及施工细部方法等,外形尺寸为一个标准单元,至少含二个标准楼层高应在幕墙面板安装前大面积施工进行规格尺寸按照试验室要求5陶板幕墙专用密封胶材料复试密封胶污染性试验、弯曲强度、吸水率应在材料进场后,施工前进行数量按照试验室要求6中空玻璃试验检测可见光投射比、遮阳系数、露点同一厂家、为一检验批应在幕墙玻璃安装前大面积施工进行规格及样品制作根据厂家要求进行8岩棉材料复试密度、导热系数1张,尺寸不小于1.20.6m。应在岩棉进场后施工前进行数量按照试验室要求9硅酮耐候密封胶材料复试相容性试验3000支一检验批应在材料进场后施工前进行数量按照试验室要求10岩棉实验检测燃烧
24、性能同一厂家为一检验批应在材料进场后施工前进行根据检测试验室要求进行11幕墙外窗现场检测淋水试验每一工程幕墙施工完成后进行根据检测单位要求进行12节能现场检测外墙传热系数每一工程(无法进行节能综合检测的)幕墙施工完成后进行根据检测单位要求进行以上试验均为见证取样试验3.1.8测量放线准备1)测量及计量仪器配置计划 表10序号仪器(器具)名称型号数 量检测状态1水准仪DZS3-12合格2经纬仪DJD2-1G1合格3盒尺7.5m10合格4水平尺550M50合格5皮尺50m4合格6游标卡尺1500.22合格7钢丝400m/2)现场实测实量原结构及预埋件实际尺寸为设计提供数据,与结构施工队伍联系办理工
25、序交接,复核土建结构基准标高、轴线基准点的技术文件并做好交接手续;做好后置埋件定位测量放线准备。3.2生产准备3.2.1主要原材料进场计划表 表11序号材料名称规格计划进场时间备注1铝型材2015.62015.82铝单板2015.62015.83玻璃10+12A+10low-e等2015.62015.94钢材2015.52015.85陶板20mm2015.62015.93.2.2机械设备使用计划 表12序号机械或设备名称型号规格数量额定功率(KW)进场时间备注1台钻L7525A13.02015-52磨边机21.12015-53电焊机250型2022KVA2015-5分批4铝材切割机335型12
26、.02015-55砂轮切割机3G3-40022.22015-56冲击钻GBH2-20S20.82015-57无齿锯(手持)31.12015-58手持电钻NC-10100.32015-59射钉枪603型102015-510拉铆枪52015-511云石机21.22015-712胶枪152015-713吸盘(手持)162015-714零散材料吊装箱自制22015-715板块运输车自制22015-716吊篮663.02015-7分批3.2.3现场准备1)项目部管理人员进场前应办理好相关手续,上报人员资质、公司资质,按各自岗位职责做好进场工作准备。2)施工队伍进驻现场准备施工队伍进驻现场后,要求遵守施工
27、现场的规章制度,签定劳务合同、安全协议,进行安全教育、安全交底。按施工现场平面布置图指定位置堆放进场施工材料。3)施工现场临时设施准备依据施工总平面布置图布置分包方临建设施,材料堆放加工场地,临时水电接口按指定接口位置布置(详见P30装修阶段现场平面布置图)。4) 准备工作计划准备工作计划表 表13序号准备工作内容负责人实施时间1技术及图纸准备李辉、王松、方胜迪2015年4月5月2测量放线准备王松、韩学宾2015年4月6月3材料加工准备方胜迪、李辉2015年4月7月4人员进场准备李辉、王松2015年4月5月5临时设施准备王松、樊旭东2015年4月6临时用电准备樊旭东、安建2015年4月5月7材
28、料封样李辉、方胜迪2015年4月6月3.3材料准备根据工程进度及现场实际情况及时组织材料物资进场,物资进场严格执行物资进场程序,严把质量关,物资的相关文件必须齐备(包括:包括企业资质证明文件、产品合格证、复试报告、绿色建材产品推广证等);必要时对进场物资进行复试。3.4机具准备跟随工程施工计划,及时合理的进行机具准备,监督各分包单位机具的准备情况(数量、状况等),对涉及计量的机具设备,必须按规定送往有相关检测资质的单位进行计量器具检测。3.5人员配置项目经理:蒋旭二执行经理:李辉施工管理:王松,刘昊然技术管理:李辉物资管理:吴硕质量管理:韩学宾3.6管理层职责负责幕墙工程工作任务的具体安排和组
29、织管理,确保每道工序皆符合方案和规范的要求;负责各分项工程的质量监督检查工作,建立有效的质量管理体系和监督机制,保证工程质量达到预期的目标。对原材把关,检验状态标识,并进行原材取样试验。向分包单位提供各分项工程施工方案,进行技术交底和安全交底,并随时抽查交底情况、作业工人的认知情况。填写各分项工程隐检记录、检验批质量验收记录等技术资料。进行各分项工程施工过程检查验收,对所存在的问题分析总结,及时调整,确保工程质量。3.7劳务层职责施工队伍及施工人员质量及素质的高低也是关系到本项目幕墙工程质量、工程进度、工程安全及工程成本的关键,我公司将拟派具有多年幕墙施工经验的专业施工队伍。根据本项目幕墙施工
30、程特点及幕墙产品构成及主体结构的结构特点,并根据幕墙产品的不同及施工区的划分,将这施工队分成若干个施工小队及班组,分别负责本项目框架幕墙等相关装饰工程的施工。施工队伍将安排承建过众多国内著名建筑及标志性建筑并有丰富的幕墙施工经验的专业施工队伍。1.施工队长及专业施工人员配备施工队长及班组的配备主要是根据本项目外装饰工程的分区和施工段的划分,分别配备并负责各自施工区域的幕墙工程的施工工作。(1)各区施工队长配备具体如下:1)施工队长一名:全面负责幕墙工程的施工,包括负责总体施工工作的部署、施工段的划分、施工质量、施工进度及施工材料的调配等工作。2)带班副队长一名:主要负责人员、材料、施工机具等的
31、协调、委派等工作,配合施工搞好各方面配合工作。3)接口收口收尾副施工队长一名。(2)专业施工人员配备如下专业施工人员的配备主要是配合施工队长的配备,包括施工员、技术员、测量员、质量员、材料员及安全员等。本配备施工员、技术员、测量员及质量员各一名,材料员及安全员各一名。(3)施工班长配备各个施工小队下设各种负责相应工序的施工班长,施工班长均安排多年幕墙施工经验并经过技术培训考核优秀者担任,分别负责各分部分项目工程的施工工作。(1)项目经理、测量放线工及部分施工人员进驻现场进行临时设施的搭建、工程的测量放线、配合总包进行埋件安装及与业主、监理和总包等单位的相关事宜的交接工作等。(2)随着施工工作的
32、逐步展开,我公司将陆续配入各类相应工种进驻施工现场。(3)劳动力基本要求:1)遵纪守法、身体健康、年龄在45周岁以下;2)经过专门技术培训,经考核合格,并持有相关部门认可的上岗证等;3)特种作业人员必须经国家认可的相关部门考试合格取得特种作业证方可上岗作业。在劳动力保证的基础之上合理安排各配套工种数量,在施工中根据实际情况进行调整,使劳动力的数量、工种比例最优化,从而避免工作面的闲置和劳动力的窝工。劳务配备表:工种按工程施工阶段投入劳动力情况施工准备转接件、龙骨安装面板安装附件安装、打胶收尾清洁验收施工长111111测量员84422电工、机修工1111焊工158531安装普工1015102安装
33、技工51053打胶工4831库房管理员111112成品保护员288幕墙清洗工82吊篮工152222合计25394843347考虑到本项目幕墙工程量大、技术难度高、施工进度紧等特点,为保证本项目幕墙工程施工进度,防止在施工过程出现的各种突发情况,如赶工期、施工作业面及施工顺序调整等,我公司将在原有施工人员的基础上在预备20名左右的施工人员以备急用。4.主要施工安排4.1项目管理目标4.1.1工期目标本工程工期自2015年4月3日至2015年10月17日完工,共计200天4.1.2质量目标按照国家现行的建筑幕墙工程验收规范及质量评定标准,确保本工程质量一次验收合格。创“北京市建筑长城杯金奖”,获得
34、中建一局“精品杯”,争创“鲁班奖”。4.1.3安全目标杜绝重大安全生产事故;杜绝重大机械事故;杜绝重大急性食物中毒事故;死亡、重伤指标为零,轻伤3以内;杜绝环保违规,杜绝重大火灾事故及火灾伤亡事故;创“北京市绿色施工文明安全样板工地”。4.1.4绿色施工目标争创“北京市绿色施工示范工程”。4.2项目组织机构及职责4.2.1幕墙分包单位施工组织机构项目经理蒋旭二执行经理兼总工李辉生产经理王松副经理王伟设计总工:方胜迪 材料员:吴 頔 质量员:韩学宾 安全员:苏光起 试验资料:姜璐璐 施工员:刘淏然图7 现场组织机构图4.2.2 职责及职能分配(1)项目经理(项目执行经理)职责 选配项目经理部成员
35、,明确各成员的职责分工,定期考核。 落实项目部人员质量责任,对完成项目的质量目标负责。 对本工程的技术、质量、进度、安全、环保、成本负全责。 保证本项目管理体系有效运转,随时监督和检查。 主持编制经理部施工组织设计。实施细则,创优策划,成品保护等措施。 参加每周工地协调会,解决实际问题。 配合监理、业主做好各方面管理工作。(2)项目总工程师职责 负责组织本工程施工组织设计及主要方案编制。 组织图纸的会审,对施工中的工程洽商、单项工程技术交底进行审批。 负责项目特殊工序、关键工序作业指导书的编制。 负责检验和试验状态标识的检查、监督工作。 对施工过程中出现的不合格,组织评审并确定处置办法。协助项
36、目经理对施工全过程进行有效控制,保证质量体系有效运行。负责施工过程的技术管理工作,解决施工过程的技术质量工作点。(3)现场质检员职责根据本工程的技术文件、图纸和行业标准,企业标准进行现场产品检验。对上岗人员进行质量标准培训及考核。负责进场材料的复试、幕墙的性能检测试验工作,对进场的半成品、材料进行检查,不合格品不准进场。负责对成品、半成品的保护措施的检查。实施项目质量检验计划,对工序过程进行预检,中间检查,对特殊工序、关键工序和工序控制点进行重点或连续监控、检验,对分项工程质量等级进行核验。执行质量管理的各项制度和规定,落实项目质量保证和预防质量通病的各项措施和办法,及时对工序过程中的不合格情
37、况进行有效的控制和纠正。负责工序过程中不合格处/点的标记和分项工程检验试验状态的标识和维护管理。对不合格项目进行控制,签发通知单,参与不合格评审,在处置过程中进行监督,处置后复验。要正确使用质量否决权,防止不合格项目及工程质量事故发生。完成项目工程师安排的与质量体系运行有关的工作,作好各项质量记录,并及时交项目资料员保存。参与纠正及予防措施的制定。(4)现场资料员职责做好业主、监理有关文件的收到和发放登记工作,并保留原件一套存档。根据工程进度和施工情况,及时联系有关部门收集、准备下列有关原始资料(原件)。a与技术联系,收集施工技术文件资料。b与材料联系,收集施工材料质量保证文件。c与设计联系,
38、收集设计变更依据性文件。根据施工工序随时拍摄有关工程照片或录像。根据业主、监理的规定进行竣工资料收集、整理、归档。(5)现场材料员职责负责制定现场材料供应计划。对进入现场材料的清点、保管、发放。负责现场材料的安全措施及现场文明施工。提出各种材料的补缺情况,并及时催要材料。负责现场材料的成品保护。负责材料运输工作。负责复试材料的抽样、取样工作,根据材料进场批次,负责收集材料质量证明资料,并移交资料员。(6)现场安全员职责熟悉当地政府和业主单位的有关安全方面的规章制度并贯彻执行。做好施工现场安全工作。制定并监督执行安全制度及安全操作规程。对上岗人员进行安全培训、考核,不合格者不许上岗。负责对特殊工
39、种(例如电焊工、电工等)是否持证上岗进行检查,无证不准上岗。对现场环境、安全状况及时掌握、落实必要的安全保护器具。对现场施工设施和设备、防火设施、人身安全设施等进行日常检查,发现隐患及时解决。做好安全方案的执行,依据总公司文明施工安全管理标准认真做好业内资料。负责办理进场手续及安全保卫防火教育。(7)施工员职责审核施工图纸,研究施工工艺,参加设计交底,提出施工组织的意见与建议。严格按图纸和工艺标准,科学合理地组织施工,保证工期的落实。负责对施工操作人员进行技术、安全的文字交底,并在施工中进行监督。组织操作人员对产品进行自检和互检。承担项目工程质量指标责任,组织分部分项的交接检查工作,并做好记录,及时发现问题与隐患,提出解决措施,监督落实。填写施工日志,执行技术规范。积累施工技术资料。严格执行关键工序和特殊工序的作业指导书。负责对专检人员提出的不合格工序,按照整改方案进行返修或返工。认真做好设计技术变更洽商后的施工工作。每日检查现场施工质量、安全,做到分配的生产任务保证每日完成。4.3主要施工顺序,工艺及现场平面布置本工程根据施工总进度计划安排以及现场各方面的施工条件、各类幕墙施工的特点,确定总体施工顺序为“幕墙龙骨从下至上、玻璃面
