    煤炭采空区涌水治理工程施工组织设计.doc

    • 资源ID:1039334       资源大小:215.99KB        全文页数:53页
    • 资源格式: DOC        下载积分:10积分
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要10积分
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,下载更划算!

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    煤炭采空区涌水治理工程施工组织设计.doc

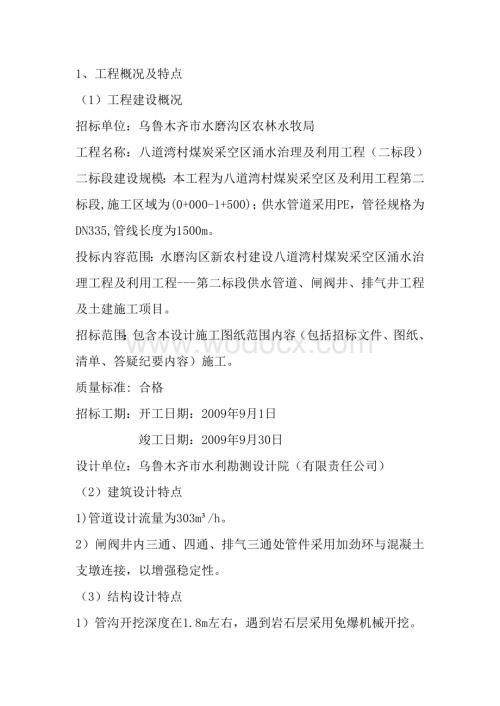

    1、1、工程概况及特点(1)工程建设概况招标单位:乌鲁木齐市水磨沟区农林水牧局工程名称:八道湾村煤炭采空区涌水治理及利用工程(二标段)二标段建设规模:本工程为八道湾村煤炭采空区及利用工程第二标段,施工区域为(0+000-1+500);供水管道采用PE,管径规格为DN335,管线长度为1500m。投标内容范围:水磨沟区新农村建设八道湾村煤炭采空区涌水治理工程及利用工程-第二标段供水管道、闸阀井、排气井工程及土建施工项目。招标范围:包含本设计施工图纸范围内容(包括招标文件、图纸、清单、答疑纪要内容)施工。质量标准: 合格招标工期:开工日期:2009年9月1日 竣工日期:2009年9月30日设计单位:乌

    2、鲁木齐市水利勘测设计院(有限责任公司) (2)建筑设计特点1)管道设计流量为303m/h。 2)闸阀井内三通、四通、排气三通处管件采用加劲环与混凝土支墩连接,以增强稳定性。(3)结构设计特点1)管沟开挖深度在1.8m左右,遇到岩石层采用免爆机械开挖。2)沿管线土质基本为粉质黄土,管腔土人工夯实压实度大于0.96。沟底开挖后要对基础进行夯实,夯实后基底深50cm范围内压实度大于0.96。管道铺设时根据设计坡度严格控制管底高程,管沟开挖应避免超挖及欠挖,若超挖应将回填土夯实至设计基础底高程。(4)设备安装设计特点1)管道施工借转角度按厂家提供的各种管径允许数据进行借转,钢制弯头由施工方根据实际角度

    3、定制。三通、四通、排气等钢制管件的总长度应大于闸阀井的外经,两端各伸出阀门井外壁不小于30cm,以保证施工及维修要求。钢制管件加工均严格按照全国通用给排水标准图集S3的有关要求制作。2)管件制作均采用热轧无缝钢管(YB231-70),壁厚5mmm,钢管外径均需加工至所连接的PE管外径尺寸,加工长度为所连接PE管承口尺寸+2cm。(5)工程施工特点1)管沟开挖时,采用机械开挖,机械无法施工的狭窄部分采用人工开挖。管沟开挖时土料应分类堆放,以满足后期管沟回填粒径要求。2)排气阀要保证设在逆坡或正坡变逆坡的最高点处,管线较长且坡度平顺无变化时,平均800m设一排气阀。(6)建设地点特征1)施工现场位

    4、置紧凑,需要搭建临时道路。2、施工准备工作计划本投标段工程施工部署的基本原则是“信誉至上,质量第一”,施工中应重点抓质量、工期和现场施工管理,组织强有力的项目经理部,选择素质较高的施工队伍,配备足够的技术力量和机械设备,采用先进合理的技术措施,科学制定施工进度,确保工程质量合格,争创优质工程。根据本工程的结构特点和施工周期的实际情况,确保工程质量和施工工期,本工程配备足够的土建、安装施工及运输设备(详见施工机械配备一览表),合理调度各工种机械使用时间,穿插各工种的操作工序,有效地控制计划的落实时效,做到计划部位不拖延,上道工序推迟的时间由下道工序抢回来。按照施工进度网络图的要求,进行流水作业,

    5、特别注意施工阶段各工种的施工搭接。并督促各专业施工队伍配合作业,使整个工程的进度始终处于受控状态。且考虑到土建与安装科学合理安排和密切协作的原则,总体布属施工准备工作计划如下:(1)、充分做好开工前的准备工作,按照计划及时组织施工人员、机具进场,布设好施工用水、用电和安排好施工人员的生活设施。及时组织工程材料进场,为正式开工做准备。(2)、从工程开工之日起,做好材料的定购工作。(3)、管沟开挖及管道主干线敷设全面铺开。这阶段已进入正式施工高峰,项目部各级、各专业管理人员,要加强工程的施工管理、组织指挥、施工现场调度和技术、质量安全管理以及于土建和安装各专业的交叉施工配合协调工作,确保顺利正常施

    6、工。(4)、项目经理部组织机构 项目经理生产技术部质量安全部计划材料部财务统计部安全保卫部(5)、组织准备我单位如中标,我们将在中标通知书规定的时间内,按时与业主签订承包合同,同时迅速组建项目经理部。并根据本工程的特点和具体情况制订和建立各项管理、工作制度。同时作好工程技术人员、施工人员的组织配备工作,为工程施工做好充分的准备。(6)、技术准备1)组织有关技术人员:熟悉施工图纸,搞好各专业施工图纸的会审认真听取设计人员的技术交底,领会设计意图,了解相关专业工种之间的配合要求。进一步理顺各专业的施工程序,有条不紊地组织施工。主要技术人员和管理人员在开工前要认真研究熟悉标书、施工图、合同文件以及国

    7、家有关规范标准等有关技术资料,进一步完善施工组织设计和施工方案,切实做好施工布署。开工前,各专业技术人员应对施工队和施工班组做好全面的书面技术交底,项目部质量经理要组织有关人员,按照ISO9002 标准贯标要求,作好本项目的质量策划,并编制好项目质量保证计划。同时,各专业技术人员要针对工程的具体情况,编制好具体的施工方案、作业指导书。并根据工期要求和施工布署,做好详尽的材料供应计划,施工机具计划和劳动力需用量计划,制订好土建与安装及各专业工种之间的组织配合施工措施。2)建立测量控制网:根据业主提供给施工单位的水平座标和水准点,建立适合本工程的测量定位轴线网络和标高控制网络,其中重要的控制座标要

    8、做成相对永久性的座标点。3)做好原材检验工作和砼的试配工作针对本工程所用的砼强度进行配合比优化设计,使之具有较好的性能,满足本工程的施工需要。对工程主要原材料我们将严格按规范要求进行取样、检验,把好原材料质量关。4)做好施工中所用的有关施工及验收规范,验评标准等技术资料的准备工作,对所搜集的有关技术资料,必须带入现场,以便指导施工。(5)材料准备:1)原材料半成品采购及时与否,质量的优劣是直接影响施工进度和工程的重大因素,必须认真地搞好这项工作。从质量上、单价上、供应能力上把关,严格遵照公司文件进行组织采购。2)自行组织采购材料:工程需用材料采购必须遵照公司有关文件规定,对供货方进行供货质量、

    9、能力信誉等方面评价、选择,建立档案,项目部必须在公司确认的合格物资分承包方名录中的供货单位采购供应,进场时按相应程序文件规定进行验收。(9)主要机械设备及周转材料准备及配备计划充足、精良的施工机具、设备及周转材料对单位工程能优质、如期交付使用,将起到积极的作用。为满足施工需要,所需大中型机械没备均由公司统一调度配备。根据本工程特点,经我公司考虑,同时对下列所需设备进行筛选落实,进行全面维修、保养,并随时运至施工现场进行安装、调试、运行,以保证这些进入现场的设备在使用过程中的完好性。有关施工机械及周转材料配备详见施工机械设备表。(10)临建布设及临时水电1)临建用地按施工图要求搭设,临时用水电由

    10、业主提供,进行标准计量,并由我方搭设配电房(不含用电设备),并按市政府有关要求进行环境处理。(11)施工配合1)施工方与业主及监理的配合施工前应了解业主的相关规章制度,并教育施工人员应严格执行;定期与业主及监理召开现场协调会,处理施工中遇到的问题。在指定地点安排临时库房,存放施工机具及材料,并自行负责安全。及时将施工中的问题反馈给业主及监理,有些问题需协商解决。将施工组织设计和专业施工方案提供给监理审核。 施工过程中应严格接受业主及监理的监督。2)安装与设计院的配合施工前应仔细审阅图纸,及时向设计院提出图纸的疑问,并认真接受设计院的设计交底,彻底领悟设计意图。及时将施工中的问题向设计院反映,寻

    11、求解决。根据施工经可向设计院提出较好的建议。严格按图施工,未经设计院的书面许可,不得擅自修改。3、施工方案工艺流程:施工准备测量放线挖管沟混凝土支墩管道安装镇墩施工闸阀井、排气阀井施工管道试验土方回填竣工验收(1)、工程测量1)、控制测量施工测量分成X轴线和Y轴线、施工控制导线。导线沿管线方向布设,导线点布设在临近管道的主点处(管道的起点、终点及转折点)。实施测量时,按三线导线技术要求控制精度,并经平差计算后规化改正导线点到实际位置,构成现场平面控制导线。导线点均埋设永久性标志,施工中还应定时检测导线点的精度。2)、管道中线定位管道中线定位采用极坐标法,在管道主点附近的导线精制点上架设全站仪测

    12、设附近的主点,其测角精度采用30,量距精度为1/5000,并分别计算测设点位误差,容差为30mm。用木桩标定主点后,必须进行检查测量,实测各转折点的夹角,同时应丈量相邻主点的距离,相对误差均不能超限。为便于恢复施工破坏主点的位置,应将各中线桩引测到不受施工干扰,易于保存桩位的地方的施工控制桩上,并对控制桩采取适当的保护措施。测量人员根据施工图对管沟进行定位放线,在管线改变方向处设置转角桩,在变坡点打水平桩。转角桩、水平桩测量确保准确无误、载地牢固,载桩处设置明显标志。由各转角桩设置中心加密桩,中心加密桩的间距根据现场实际情况定。设定完中心桩后根据桩的位置在地面上用石灰标明管沟开挖线,然后开挖管

    13、沟。管沟开挖一定深度后,打腰桩或斜度板以控制管沟开挖的深度。3)、管道施工的高程控制测量为便于管道施工时引测高程,沿管线方向敷设临时水准点,并与规划部门提供的高程控制点(至少两个)联测,构成符合水准路线,精度按等水准控制。临时水准点选在管线主点临时自行制作高程控制桩上并应定时进行控测。 4)、闸阀井、排气阀井施工中的测量工作在检查井周围布设小三角形控制网,作为施工的控制网,三角点埋设永久性标志。将三角点与已知水准点联测,构成符合(或闭合)水准路线,测出三角点顶标高,构成检查井施工的高程控制网。开挖前,根据控制点与新检查井中心线的关系,采用三角测量放出新检查井的中心线及开挖边线。施工时,应随时监

    14、测,保证新检查井中心线的准确,并对标高进行及时引测,便于施工。(2)、土方工程施工1)、土方开挖(a )为确保管沟不塌方,管沟开挖需设置一定的边坡,根据施工规范的规定结合现场土壤的情况,砂土:1;亚粘土1:0.5;干黄土及粘土1:0.25。(b)开挖前必须查明地下设施情况,开挖方式采取1m3 反铲机机械开挖为主,在挖至设计基底高程以上20 厘米时,改为人工清理,若由于操作不当造成超挖时,用砂填补。如无特殊要求,管槽全部土方开挖采取右岸弃土,弃土内脚距同侧沟口不小于11.5 米,堆土高度不小于2.0 米。一般情况下弃土侧在供水方向的右侧,遇有弃土困难时由监理工程师指定弃土位置。全部石方开挖,用机

    15、械、人工开挖出来的石头石碴应在划定区域堆放,且大石块远离沟口,小石屑应靠近沟口,以方便回填。土石混合型开挖段,先开挖出来的土方应在划定堆放范围内,远离沟口处集中堆放,尽量堆高,少占弃土场,后开挖出来的岩石在堆放区从小到大,由近到远堆放。严禁土石混合堆放,给回填和场地清理造成困难。(C)开挖出沟槽后,利用控制桩将中桩引测到沟底,用经纬仪校正中桩并按50米一个加密,并将管底高程测设到中桩上。在中桩上挂线,人工清基至设计管底高程。人工清理应在管道安装前进行。(d)为便于管道下沟所挖土方应堆放在管沟一侧,且土方应距离管沟填盖细砂回填土夯实检查井砌筑管道接口及管件防腐保温放线定位挖管沟、砌井铺底砂、管道

    16、支井施工管道冲洗 水压试验 补偿器及阀门安装 管道敷设边0.5m 以上,土堆的高度不宜超过1.5m。地下管线通过地区,采取局部人工开挖。清理沟底时应加深150mm,做为回填砂子垫平沟底的砂垫层。(e)管线沟基处理:对于沟基土质情况良好的沟段,管沟开挖至设计标高后,修平沟底,用蛙式打夯机反复夯实直至沟底基础达到压实要求。2)、土方回填采用分层对称的原则组织土方回填,满足规范及业主技术规定要求;土方不考虑场外运输,在开挖各段间灵活调配。施工完毕并经检验合格后,及时回填沟槽。采用人工与机械配合回填的方法,在管道两侧对称分层回填。铺土层厚25cm30cm 之间。人工夯实或电夯夯实。回填至管顶高度后,用

    17、装载机回填管槽,分层压实。回填时应注意:(a)闭水试验前,除接口外,管道两侧及管顶以上回填高度不应小于0.5m,水压试验合格后,应及时回填其余部分。(b)回填土时,槽底至管顶以上50cm 范围内,不得含有机物以及大于50mm的砖、石等硬块,在管件接口处用采用细粒土回填。(c)管道两侧和管顶以上50cm 范围内的回填材料,由沟槽两侧对称运入槽内,不得直接扔到管道上,且采用轻夯压实,管道两侧压实面的高差不应超过30cm,回填其他部位时,应均匀运入槽内,不得集中推入。(d)回填压实逐层进行,不得损伤管道,压实时,管道两侧应对称进行,且不得使管道移位或损伤。(e)填土应在镇墩砼强度达到5mpa 以上时

    18、方可进行。(f)胸腔以上部份的填土:非同时进行的两个回填土段的搭接处,不得形成陡坎,应随铺土将夯实层留成阶梯状,阶梯的长度应大于高度的二倍;管顶以上填土夯实高度达1.5M 以上方可用机械夯填。(g)管顶埋于地面1.5m以下,管道上部过车段,不能回填开挖料,因换填戈壁料,其余不过车管段回填开挖料,回填戈壁料及砂砾石垫层相对紧密度0.75,粘土夯填压实度0.96。(h)管道上部不过车段,人工回填夯实区域土质的要求:用开挖黄土回填,用其它土回填,要求最大粒径小于10mm。(3)管道安装1)热熔工具接通电源,达到工作温度指示灯亮后开始操作。2)切割管材,必须使端面垂直于管轴线。管材切割一般使用管子剪或

    19、管道切割机,必要时可使用钢锯,但切割后管材断面应去除毛边和毛刺。3)管材与管件连接端面必须清洁、干燥、无油。4)用卡尺和画线笔在管端测量并绘出热熔深度,热熔深度要符合相关规定。5)熔接弯头或三同时,按设计图纸要求,应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置。6)连接时,无旋转地把管端导入加热套内,插入到标志地深度,同时,无旋转地把管件推到加热头上,达到规定标志处。7)达到加热时间后,立即把管材和管件从加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘。预防插入过深,使接头质量下降。8)热熔连接的结合面有一均匀的熔接圈,不得出现局部熔瘤或熔接圈凹凸不均匀

    20、现象。(4)、管道试压、冲洗施工1)、管道试压施工要点(a)管道安装完毕后,必须进行强度和严密性试验。试压时采用水压试验。强度试验压力为工作压力的1.25 倍,严密性试验压力应等于工作压力。(b)试压时,先将管道系统中的阀门全部打开,通大气的管道埠封堵。为了使新装管道与运行中的管道隔绝,可在法兰中插入盲板。试压管线最高点应有放空阀,最低点应有排水装置。这些工作准备完毕后方可向管道内进水,然后再关闭排水阀门,打开放空阀直至放空阀中不断出水时再关闭放空阀。管道进满水后勿立即升压,应先全面检查管道有无漏水现象,如有漏水先修复后方可升压。(c)加压过程应缓慢进行,先升至试验压力的四分之一,再全面检查一

    21、次管道是否有渗漏现象。如果加压已超过0.3MPa 以上,即使发现法兰和焊缝有渗漏现象,也不能带压拧紧螺栓或补焊,应降压再修理,以免发生事故。当升压到要求的强度试验压力时,观察10 分钟,如压力不下降,且管道、管件和接口未发生渗漏或破坏现象,然后将压力降至严密性试验压力,即介质的工作压力,进行外观检查,并用小于1.5kg 的小锤轻敲焊缝,如仍无渗漏现象,压力表指针又无变化,即认为试压合格。d)除上述要求之外,其它需要注意的事项有:试压前,现场施工技术管理人员应根据不同管道系统情况制定不同的、有针对性的试压方案;即便是已考虑到注水和泄水问题,施工人员仍应充分考虑紧急情况下的快速泄水和排水措施,以免

    22、因试压过程中管网突然发生大面积泄漏而带来不良后果;如果管网较大时,可采用多点并联注水、初始时多泵并联打压、后期时单泵打压的方式进行试压工作,采用这种方法试压,既可以缩短试压时间,也可以保证试压效果;本工程中,除非特别要求,各种管道系统试压程序、检验标准等执行常规作法要求;试压合格并经业主、监理认可验收后,施工人员应及时拆除临时接管、接件等,并在认真清理现场后撤场,让出作业面给下一工序施工;同时施工技术人员要及时作好资料记录,以备工程整体交验时使用。2)、管道冲洗施工要点根据设计要求,管道系统试压合格后应及时进行全系统的冲水清洗,彻底清除管道安装和管道试压过程中残留的残渣、污物。管道冲洗时需要注

    23、意的事项有:冲洗前,现场施工技术管理人员应根据不同管道系统情况制定不同的、有针对性的冲洗方案,特别是同一系统内冲洗段和非冲洗段的隔离一定要考虑周全,以免影响冲洗效果和降低工作效率;要注意到调压设施不得与管道同时进行冲洗,应分别分段进行;冲洗合格并经业主、监理认可验收后,施工人员应及时拆除临时接管、接件等,恢复管路,并在认真清理现场后撤场,让出作业面给下一工序施工;冲洗完毕后,施工技术人员要及时作好资料记录,以备工程整体交验时使用。 (6)、闸阀井、排气阀井的施工(a)砌筑检查井时,对接入的支管应随砌随安,管口应伸入井内3cm,预留管用低标号水泥砂浆砌砖封口抹平。(b)井室抹灰要密实,无空鼓现象

    24、。(c)井内的蹋步应在安装前刷防锈漆,在砌砖时用砂浆埋固,不得事后凿洞补装,砂浆未凝固前不得踩踏。(d)砌圆井时应随时掌握直径尺寸,收口时更应注意。收口每次收进尺寸,四面收口的不应超过3cm,三面收口的最大可45cm。(e)井室砌筑完后,应及时安装井盖框,安装时砖砌面应用水冲刷干净,并铺砂浆按设计高程找平。(f)管道与检查井的衔接:管道与检查井的衔接,宜采用柔性接口管件连接,视具体情况由设计确定本次工程采用的中介法短管连接;当管道与检查井采用砖砌或混凝土直接浇制衔接时可采用中介层作法。(g)中介层的做法:先用毛刷或棉纱将管壁的外表面清理干净,然后均匀地涂一层塑料粘接剂,紧接着在上面撒一层干燥的

    25、粗砂,固化10-20 分钟,即成表面粗糙的中介层。中介层的长度与检查井井壁厚度相同;检查井底板基础应与管道基础垫层平缓顺接。(7)支墩及镇墩施工支墩及镇墩施工工作量较大,也是工程的重点之一。1)钢筋工程(a)钢筋供应:所供钢材必须是国家定点厂家的产品,钢筋必须批量进货,每批钢材质保书齐全,钢筋捆上的标牌、出厂检验报告及出厂单必须相符。在此基础上再按规范要求取样送检,合格的材料方可进入施工现场。(b)钢筋放样:钢筋在放样时要综合考虑钢筋的弯曲延伸量、对焊预留量、电弧焊的焊缝有效长度、锚固长度、搭接长度,综合考虑现场实际情况、钢筋相互穿插、避让关系,解决首要矛盾,做到在准确理解设计意图、执行规范的

    26、前提下进行施工作业。钢筋的加工制作及领料钢筋在按设计成型之前,必须经过除锈、调直、切断、弯曲成型等加工过程。所有钢筋的半成品加工均在现场统一进行。按设计及规范要求,本工程钢筋接长采用单面搭接焊连接。其余小直径钢筋采用绑扎搭接接长。制作时先按料单放样,试制合格后才能成批生产,生产时严格按照钢筋配料单的尺寸、形式、数量进行。制作后,分门别类挂好标识牌,整齐堆放。现场钢筋工长领用半成品时,钢筋加工车间负责人要做好详细的记录,并办好发放交接手续,控制好领料数量,避免重复领料,造成钢材浪费。2)模板工程本工程模板体系采用组合钢模板,辅助使用木模板。优点在于装拆方便,表面光洁,接缝易处理,可以重复利用,施

    27、工成本低。主要采用30cm 宽、1m 长钢模板、钢管、卡扣件、55cm 楞子木、8#铁丝等。模板及木方要堆放在干燥的地方,避免淋雨及曝晒,并注意防水,配制加工好的模板编号堆放整齐。模板运输时应水平堆放并采取加固措施,以避免倾翻造成损坏。3)混凝土工程本工程砼全部采用砼搅拌机拌和,机动翻斗车运输。(a)混凝土的试配与选料严格控制材料质量,选用级配良好、各项指标符合要求的砂石材料,进场水泥必须有材质证明书,且必须对其强度和安定性等性能指标按批量进行检测,合格后方可使用。砼配合比由技术质检科试配,砼配制前,现场应提供水泥、砂、碎石、外加剂等材料样品,试验部门按照可能遇到的气候,外部条件变化的不利影响

    28、,优化配合比设计。配合比一经确定,即通知现场试验员、材料员,按要求备料,做好施工前的准备。(b)混凝土的搅拌与运输:使用JS350 混凝土搅拌机拌制砼,砼的水平运输采用1T 机动翻斗车,卸料在铁皮上,人工用锹翻运入仓,分层浇筑。混凝土的浇筑与振捣钢筋绑扎、模板支设完毕并加固牢固,预埋、预留准确后,填写砼浇灌申请表,请各专业工长、班组长会同项目质检员签字同意,并经监理部检查认可后才许浇灌。浇筑前,密切注意气象台的中、短期天气预报和灾害性天气预报制度,便于提前做好针对性的防雨、防风等措施,与有关部门建立良好的协作关系,保证道路畅通,水、电供应正常。砼浇筑前,应做好各种机械设备的保养工作。浇筑与振捣

    29、垫层砼采用平板式振捣器振捣。箱涵盖板砼在预制场地进行预制,采用平板振捣器振捣,防止漏振。浇筑时要控制好砼表面标高,用木刮尺刮平,浇完后二到三小时用木槎将砼表面反复压两遍,用一次性抹光机收光,使砼表面密实,砼硬化前12 小时,用人工再次抹压收光。(c)混凝土的养护混凝土的养护一般采用洒水及盖草帘养护,在混凝土表面覆盖1 层草帘,覆盖时间以混凝土初凝时间为宜。为防止雨水造成表面温度突降,在草帘上加盖l层塑料薄膜,隔离了较低温度的雨水对草帘的直接影响,同时又使表面已升高的温度不易散失,有效地缩小了内外温差。混凝土需补充水分时,只在下层草帘与底板接触表面浇水,然后尽快覆盖。养护期一般为14 天。4、工

    30、程施工进度计划(1)施工进度计划网络图5、劳动力、材料、施工机械设备等需要量计划(1)、 劳动力需用量计划 单位:人工种按工程施工阶段投入的劳动力情况施工准备测量放线管沟开挖管道支墩管道敷设管道镇墩闸阀井施工检查井施工管沟回填管道工104测量工333电工1油漆工2辅助工2262222215钢筋工2222木工6666砌体工66混凝土工88(2)、材料需用量计划序号材料名称单位数量1PE管道m15002闸阀DN350个33闸阀DN250个34异径三通D350*350*250个35水表DN250个36伸缩节DN250个37伸缩节DN350个38减压阀DN250个39闸阀D50个310排气阀D50个3

    31、11异径三通D300*300*100个3(3)、施工机械设备需用量计划序号机具名称型号规格数量国别产地制造年份额定功率生产能力用于施工部位备注2热熔机Z5362国产管道焊接5电动试压泵DSY-30/41国产2005年管道试压9经纬仪J21苏州2006年放线定位10全站仪TP3301日本2007年放线定位11水准仪DS32苏州2005年标高测量12拌合机JD3501国产2007年11KW检查井及砼墩13载重汽车12T5国产运输土方14振动泵ZX352国产0.8KW15挖掘机W1-1001日本2005年土方工程16电动打夯机DZ455国产土方回填17发电机4135D1福州2006年40KW6、 施

    32、工总平面图(1)、施工现场平面布置图详见附图(附后)7、质量保证技术组织措施和保证体系 (1)质量保证技术组织措施 公司按照ISO9001:2000 标准要求建立了质量管理体系,并形成文件,加以保持和实施,予以持续改进(公司质量管理体系所需的过程包括与管理活动、资源提供、产品实现和测量有关的过程)。公司质量方针:诚信履约,依法为顾客建设满意工程;强化管理,质量为开拓市场,提高企业效益。公司质量目标: 工程合同履约率100%;工程竣工一次验收合格率100%质量创优目标实现率100%;不断提高顾客满意度,满足并争取超越顾客期望。工地成立以项目经理为组长,项目总工、质检负责人为副组长的工程质量领导小

    33、组。施工质量管理组织见下质量保证体系图:(附后) (2)质量管理职责质保体系中要做到质量管理职责明确,责任到人,便于管理。管理人员职责如下:1)项目经理:项目经理要对整个工程的质量全面负责,并在保证质量的前提下,平衡进度计划、经济效益等各项指针的完成,并督促项目所有管理人员树立质量第一的观念,确保质保计划的实施与落实,协调好与内外各方面的关系,创造良好的施工外部环境。2)项目总工:项目的质量控制及管理者,对整个工程的质量工作全面管理,组织图纸会审、施工组织设计交底、技术交底,主持编制关键工序的作业指导书及质保计划,监督各施工管理人员质量职责的落实,同时指导项目“QC”小组开展活动。作为负责生产

    34、的主管项目领导,要把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工难度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。3)质检员:质检人员作为项目对工程质量进行全面检查的主要人员,对工程质量全面监督控制,实行跟踪检查,发现问题及时整改,对出现的质量问题及时发出整改通知单,并监督整改以达到相应的质量要求,定期向项目副经理书面汇报近期质量检查情况及处理措施,并接受甲方及监理公司、各级领导的监督检查及交底验收。4)施工工长:工长作为施工现场的直接指挥者,自身应树立质量第一的观点,施工前对每道工序进行书面技术交底。在施工

    35、中随时对作业班组进行施工指导、质量检查,对质量达不到要求的施工内容,监督整改。工长也是各分项施工方案、作业指导书的主要编制者,施工前要编制好各分项详细的施工方案及作业指导书,报项目总工审批后指导施工。(3)质量监督体系施工质量管理体系的设置及运转要围绕质量管理职责、质量控制来进行。本工程在管理过程中,将对这两个方面进行严格的控制,详见施工质量管理体系图。 (4)质量技术措施总则1)加强技术管理,认真贯彻规范、标准及各项管理制度,建立岗位责任制,熟悉施工图纸及有关技术要求,做好技术交底工作。2)实行目标管理,进行目标分解,按单位工程及分部分项工程落实到责任部门和人员。从项目的各部门到班组,层层落

    36、实,明确责任,制定措施,从上到下层层开展,使全体职工在生产的过程中用从严求实的工作质量、用精心操作的工序质量,一步一个脚印地去实现质量目标。3)积极开展质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,积极做好QC的相应工作。4)制定分部分项工程的质量控制程序,定期开展质量统计分析、掌握质量动态,全面控制各分部分项工程质量(5)施工准备过程中的质量控制1)优化施工方案和合理安排施工程序,作好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。2)严格控制进场原材料的质量,对钢材、水泥等物资除必须有出厂合格证外,尚需经试验进行复检并出具复检合

    37、格证明文件,严禁不合格材料用于工程。3)合理配备施工机械,搞好维修保养工作,使机械处于良好的工作状态。4)对产品质量实现优质优价,使工程质量与员工的经济利益密切相关。5)采用质量预控法,把质量管理的事后检查转变为事前控制工序,达到“预控为主”的目标。(6)施工过程中的质量控制1)加强施工工艺管理,保证工艺过程的先进、合理和相对稳定,以减少和预防质量事故、次品的发生。2)坚持质量检查与验收制度,严格执行“三检制”原则,上道工序不合格不得进入下道工序施工,对于质量容易波动,容易产生质量通病或对工程质量影响比较大的部位和环节加强预检、中间检和技术复核工作,以保证工程质量。3)隐蔽工程做好隐、预检记录

    38、、专业质检员作好复检工作,再请业主代表、监理代表验收。4)做好各工序的成品保护工作,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。5)混凝土、砂浆的配合比应符合要求,委托试验室先进行试配,经试验合格后方可使用。混凝土在浇筑过程中必须认真检查其组成材料的质量和用量、拌制点及浇筑点的坍落度以及搅拌时间,并按规范留置试块。6)及时准确地收集质量保证原始资料,并作好整理归档工作,为整个工程积累原始准确的质量档案,各类资料的整理与施工进度同步。钢筋、水泥等重要物资必须有从各批材料进场检验到使用于建(构)筑物的具体部位的跟踪原始记录。(7)质量保证技术措施1)施工计

    39、划的质保措施在编制进度计划等控制计划时应充分考虑人、材、物及任务量的平衡,合理安排施工工序和施工计划,合理配备各施工段上的操作人员,合理调拨材料机具,合理安排各工序的交叉作业时间。2)施工技术的质保措施发放图纸后,内业技术人员会同施工工长先对图纸进行深化、熟悉、了解提出施工图纸中的问题、难点、错误,并在图纸会审及技术交底时予以解决。同时,对质量难以控制的施工部位或新的施工工艺进行深入研究,并编制相应的作业指导书或施工方案用以指导施工。土建内业技术员要将各专业所有预留预埋深化到土建图纸中,以便土建施工时检查监督,防止漏埋、错埋。搞好施工技术交底。本工程采用三级交底模式:第一级为项目技术负责人,对

    40、本工程的施工流程安排、质量要求及主要施工工艺向项目全体管理人员及工长、质检人员进行交底。第二级交底为施工工长向施工班组进行各项专业工种的技术交底。第三级由班组向工人交底。交底必须有记录。3)施工操作中的质保措施施工操作人员是工程质量的直接责任者,所以从施工操作人员的素质到对他们的管理均要有严格的要求。对每个进入本项目的施工人员均要求达到一定的技术等级,进行技术考核,尤其是特殊工种工人要有技术等级证书,随时对进场劳动力进行考核,对不合格者坚决调离。施工电梯、塔吊须经劳动局验收合格后方可使用,且操作人员须有上岗证。加强质量意识教育,提高施工人员质量意识,在质量控制上加强自觉性。施工管理人员(工长及

    41、质检人员),应随时对操作人员的工作进行检查,在现场为他们解决施工难点,指导施工,对不合格的立即整改。在施工中各工序要坚持初检、复检、终检的三检制。4)施工材料的质保措施在材料进场时,对材料供应商及厂家必须是今年核定后合格供应商、对新建立的供应商按公司程序文件要求,进行资质、能力、信誉等进行考核,并存相应资料。并要求供货商随货提供产品的合格证、质保书,同时按国家规定应复检的材料(钢筋、水泥、防水材料等)必须进行复检,复检合格后方能用于工程施工。所有进场材料必须分类堆码整齐,并挂好标识牌,以免错用。不合格或未检材料应标识清楚(并且不合格材料应及时退场),工程中不使用未检材料和不合格材料,对大宗材料

    42、工程中用于隐蔽时如钢筋、砼必须由责任人作好各批跟踪记录。砼的浇筑时按要求留制试块,在同等条件下养护,及时送检。对采购的原材料、构配件、半成品等均要建立完善的验收及送检制度,杜绝不合格材料进入现场和用于施工。5)分项工程质量措施a)模板工程保证模板及其支撑结构的材料质量符合施工规范和设计的要求。保证模板及其支撑有足够的强度、刚度和稳定性,并不至发生不允许的下沉和变形,模板内侧要平整,接缝严密,不得漏浆。模板安装好后要仔细检查各构件是否牢固,在浇灌砼过程中派专人检查,如发现变形、松动等现象,应及时修整牢固。模板及其支架必须保证工程结构和构件各部分形状尺寸和相互位置正确。模板应构造简单,装拆方便,并

    43、便于钢筋的绑扎与安装和砼的浇灌及养护等工艺要求。b)钢筋工程钢筋的品种和质量必须符合设计要求和钢筋砼用钢筋的规定。焊条、焊剂的牌号、性能必须符合设计要求和低碳钢及低合金高强度焊条的规定。钢筋绑扎后,应根据设计图纸检查钢筋的钢号、直径、根数、间距、形状是否正确,特别要检查负筋的位置。钢筋表面的油污、铁锈等必须清除干净。焊接接头尺寸允许偏差必须符合有关规定。钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开,错开距离按设计及规范要求设置,一根钢筋不得有两个接头,有接头的钢筋截面面积占钢筋总截面面积的百分率,在受拉区不宜超过50%,在受压区不限制。c)砼工程砼所用的原材料必须符合以下规定:水泥

    44、必须有质量证明书,并应对其品种、标号、包装、出厂日期等进行检查。对水泥质量有怀疑或水泥出厂超过三个月,应复查试验,并按试验结果使用或处理。骨料应符合有关规定。粗骨料最大颗粒粒径不得大于结构截面最小尺寸的1/4,同时不得大于钢筋间距最小净距的3/4。水用井水。外加剂应符合规范规定,并经试验符合要求后,方可使用。配合比由技术质检科先进行试配,经试验合格后方能进行正式生产;并严格按配合比进行计量上料,认真检查砼组成材料的质量、用量、坍落度,按要求做好试块。浇筑砼时,对模板的杂物和钢筋上的油污等应清理干净,对模板的缝隙和孔洞应予堵严。对已浇筑完毕的砼应及时养护。浇筑砼时应连续进行。当必须间歇时,其间歇

    45、时间应缩短,并应在前层砼凝结前,将次层砼浇筑完毕。砼运输、浇筑及间歇的全部时间不得超过有关规定。每一振点的振捣时间应使砼表面呈现浮浆和不再沉落。当采用插入式振捣器时,捣实普通砼的移动间距不宜大于振捣器作用半径的1.5 倍;振捣器与模板的距离,不应大于其作用半径的0.5 倍。d)砌筑工程项目经理项目技术负责人施工员质检员材料员化验员技术员钢筋班木工班砼 班砖工班机械班项目总工监理工程师提高施工能力监理工程师提高施工能力砌体表面的平整度、垂直度、灰缝厚度及砂浆饱满度,均应按本规定随时检查并校正。砂浆品种、标号必须符合设计要求,并应规格一致、边角整齐、色泽均匀,砌筑时,砌块应提前浇水。8、安全保证技

    46、术组织措施和保证体系(1)、安全管理措施1)安全目标本工程安全目标为:杜绝死亡及重伤事故,月安全事故频率控制在1.5以内。2)安全生产体系安全生产体系由安全生产责任制、安全生产制度及安全技术措施组成。3)安全生产责任制本工程制定以项目经理为主,安全负责人为辅,各级工长及班组为主要执行者,保卫、安全员为主要监督者,医务人员为保障者的安全生产责任制。各自职责如下:项目经理:全面负责施工现场的安全措施,分项安全方案,督促安全措施的落实,解决施工过程中不安全的技术问题。安全负责人:督促施工全过程的安全生产,纠正违章,配合有关部门排除施工不安全因素,安排项目内安全活动及安全教育的开展,督促劳防用品的发放和使用。施工工长:负责上级安排的安全工作的实施,进行施工前安全技


    注意事项

    本文(煤炭采空区涌水治理工程施工组织设计.doc)为本站会员(星星)主动上传,沃文网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知沃文网(点击联系客服),我们立即给予删除!




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服点击这里,给沃文网发消息,QQ:2622162128 - 联系我们

    版权声明:以上文章中所选用的图片及文字来源于网络以及用户投稿,由于未联系到知识产权人或未发现有关知识产权的登记,如有知识产权人并不愿意我们使用,如有侵权请立即联系:2622162128@qq.com ,我们立即下架或删除。

    Copyright© 2022-2024 www.wodocx.com ,All Rights Reserved |陕ICP备19002583号-1

    陕公网安备 61072602000132号     违法和不良信息举报:0916-4228922
